Adduction d'eau à OULED BOUABDSAYED

Porté par l'association "Les Amis d'Aklim" le projet d'adduction d'eau du douar Ouled Bouabdsayed prend forme en ce mois de mars 2021.

11 mars 21: une réunion organisée au Conseil Provincial de Berkane a permis d'en planifier les travaux  qui devraient débuter rapidement et permettre aux habitants de ce douar d'être équipés d'un réseau d'eau potable.

Nous nous efforcerons de relayer ici les images envoyées par nos partenaires de l'association locale "Les Amis d'Aklim" permettant de suivre ce chantier.

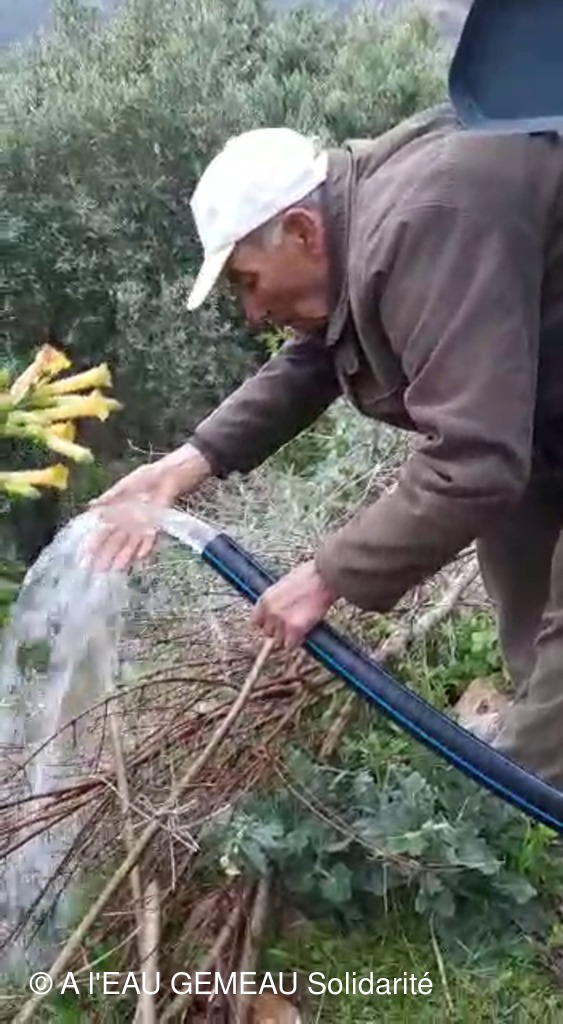

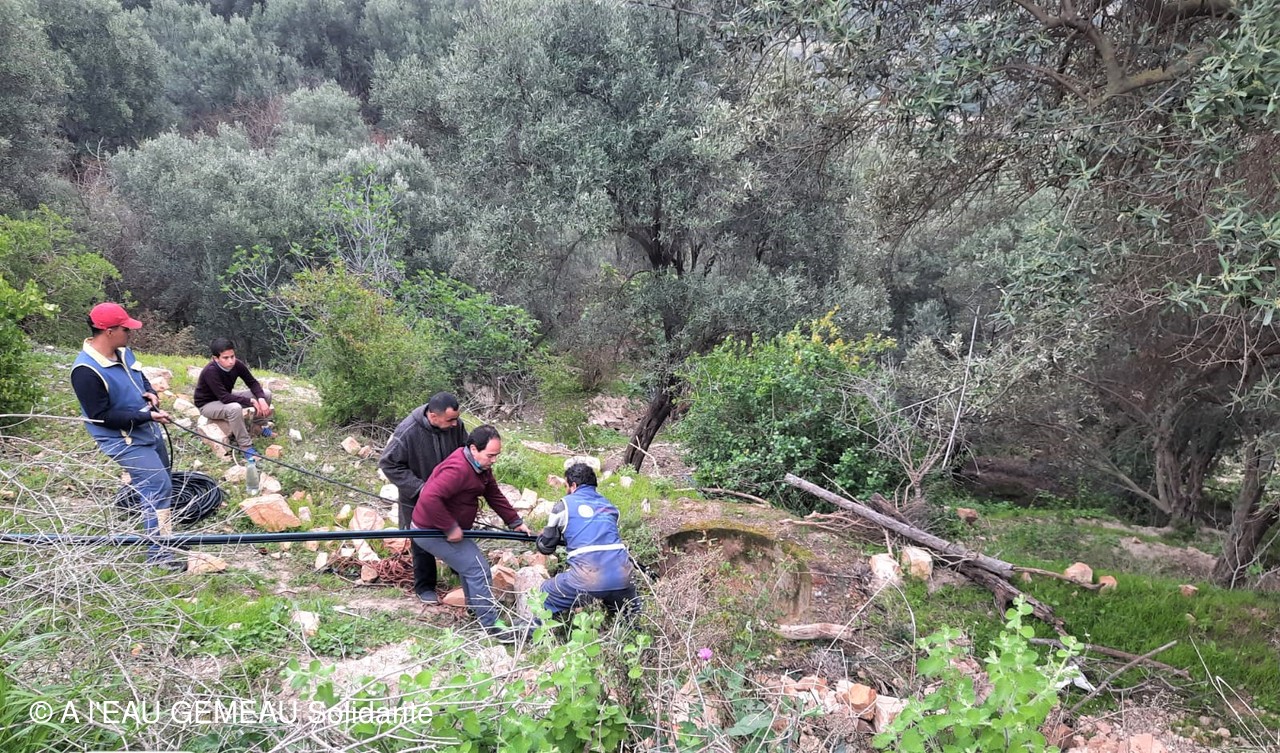

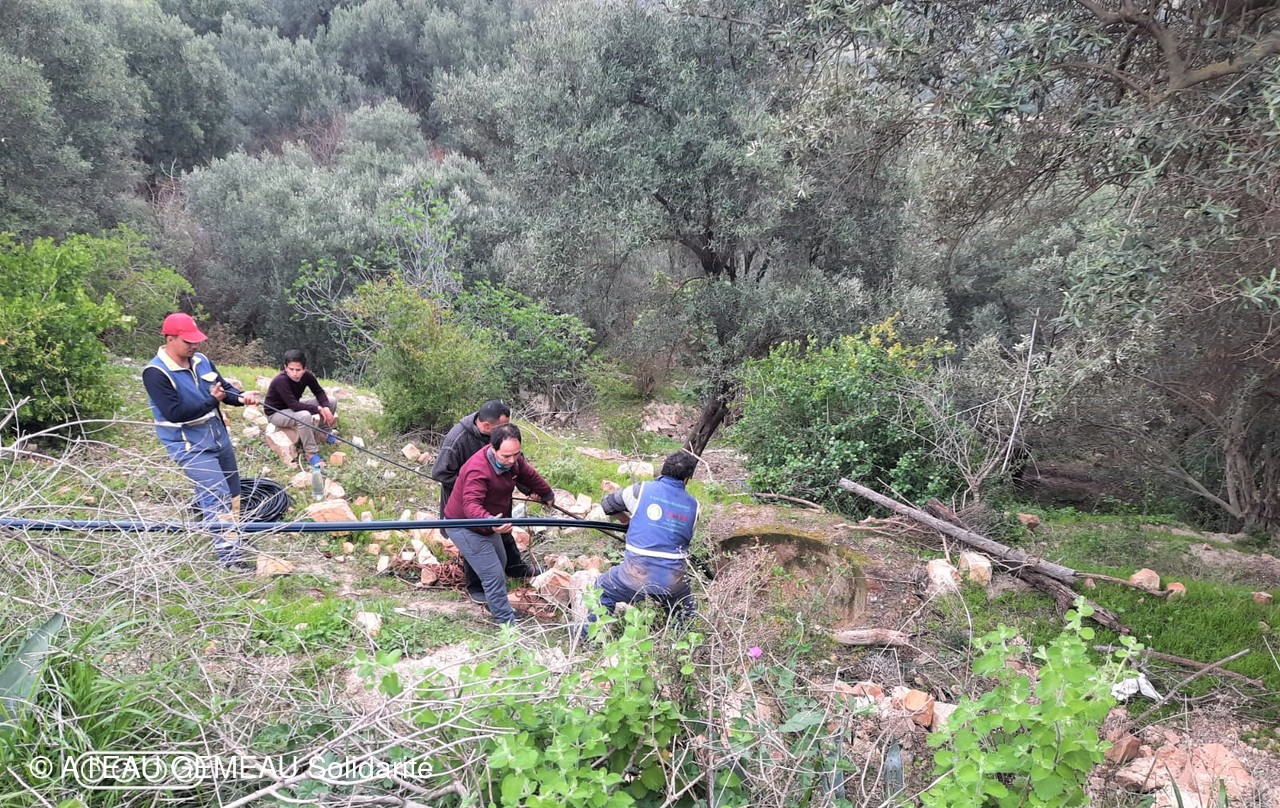

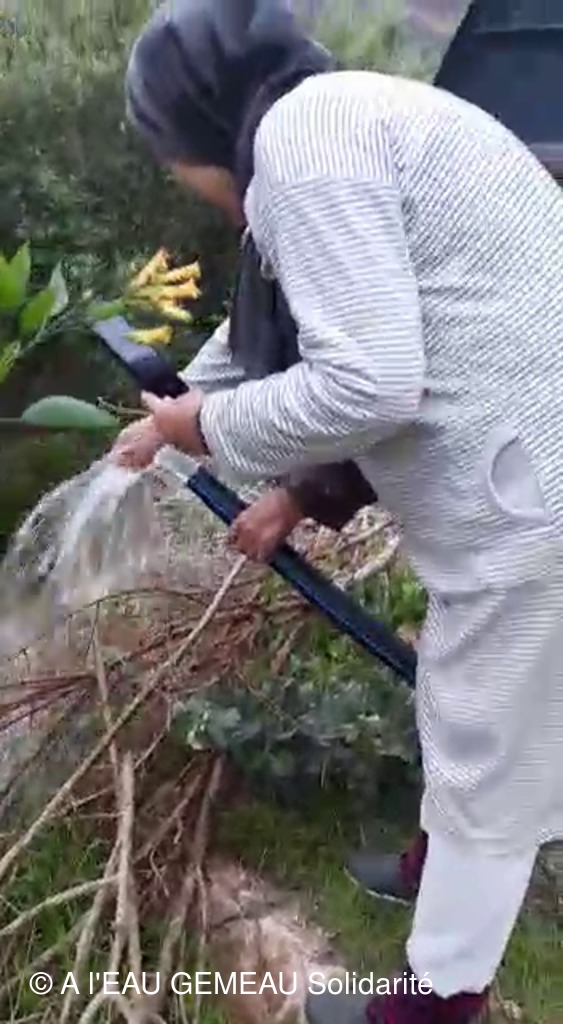

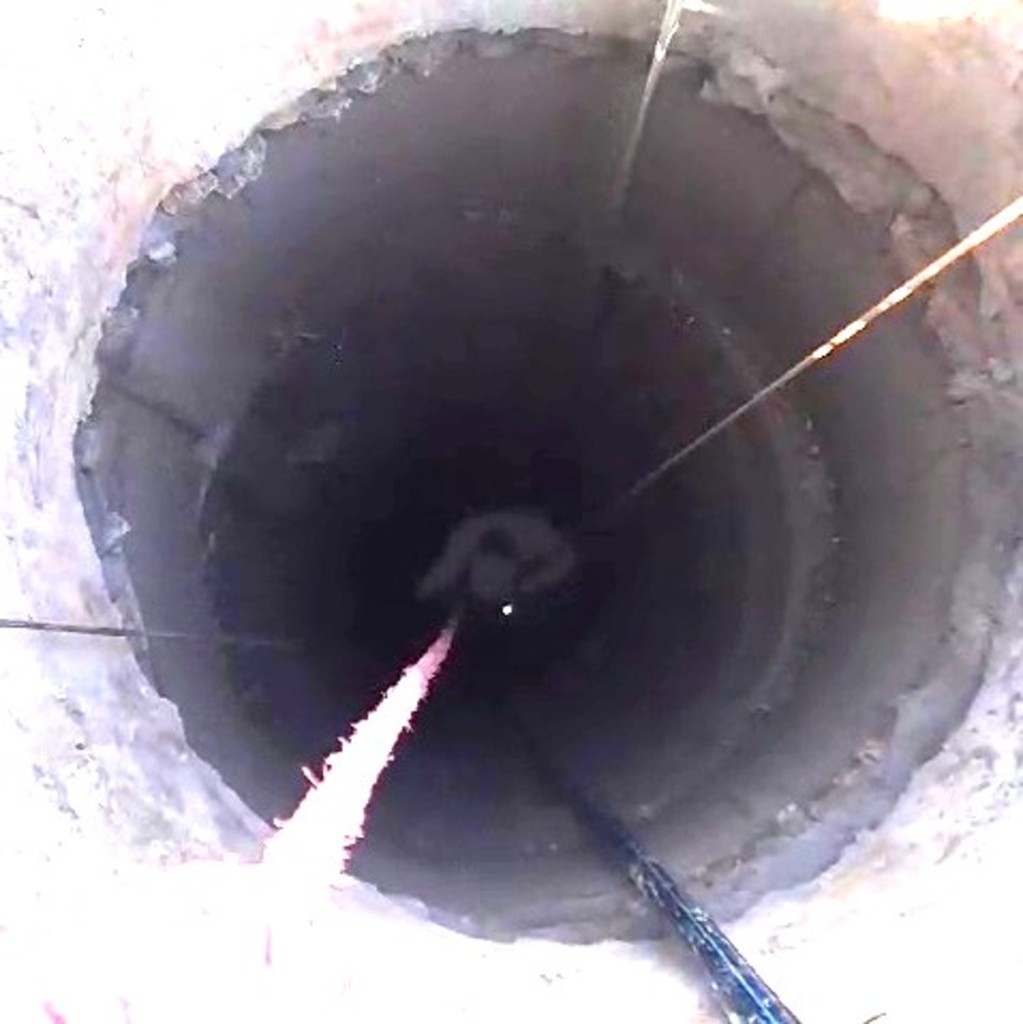

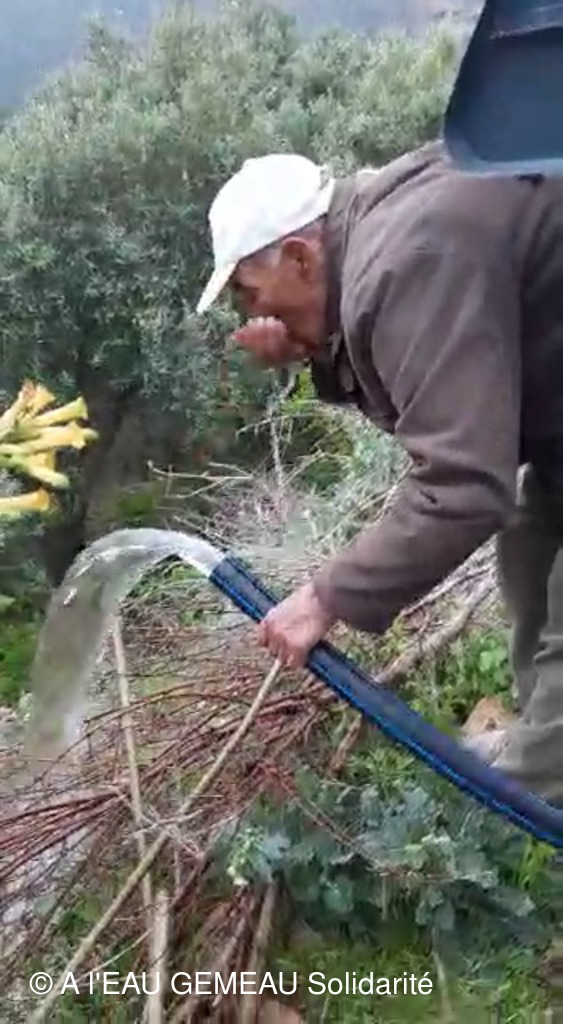

29 mars 21: essais de pompage dans un puits mis à disposition par une famille pour alimenter le futur réseau. Essais concluants en terme de débit, le puits devra cependant être approfondi et sécurisé.

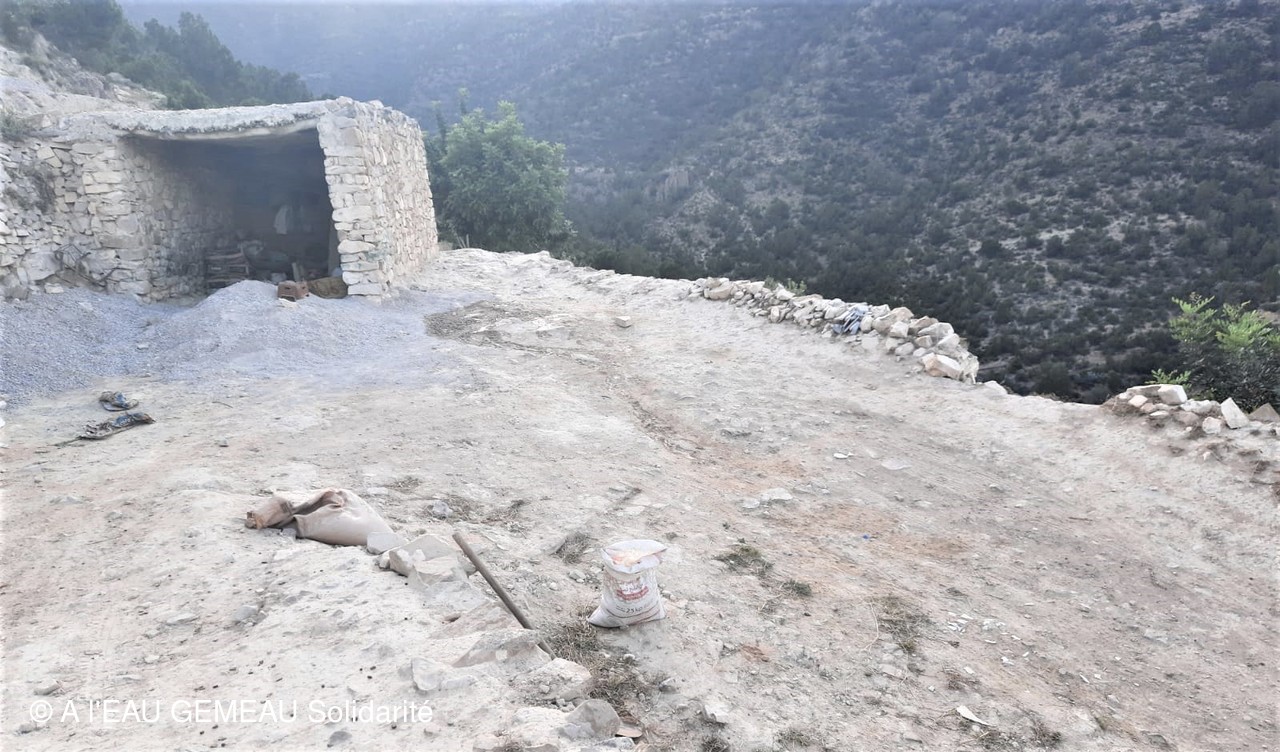

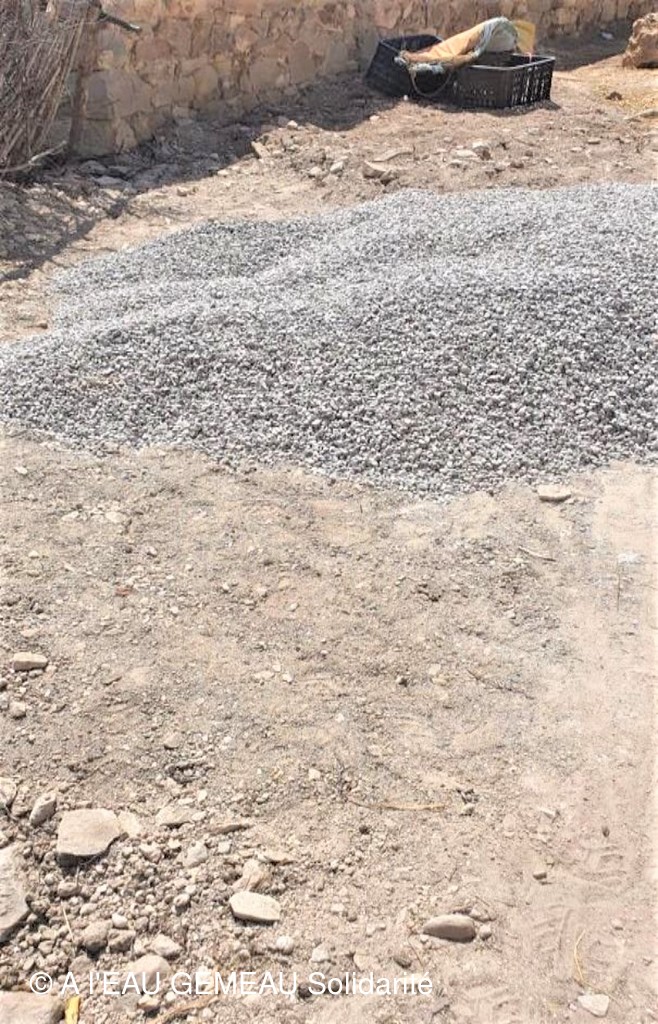

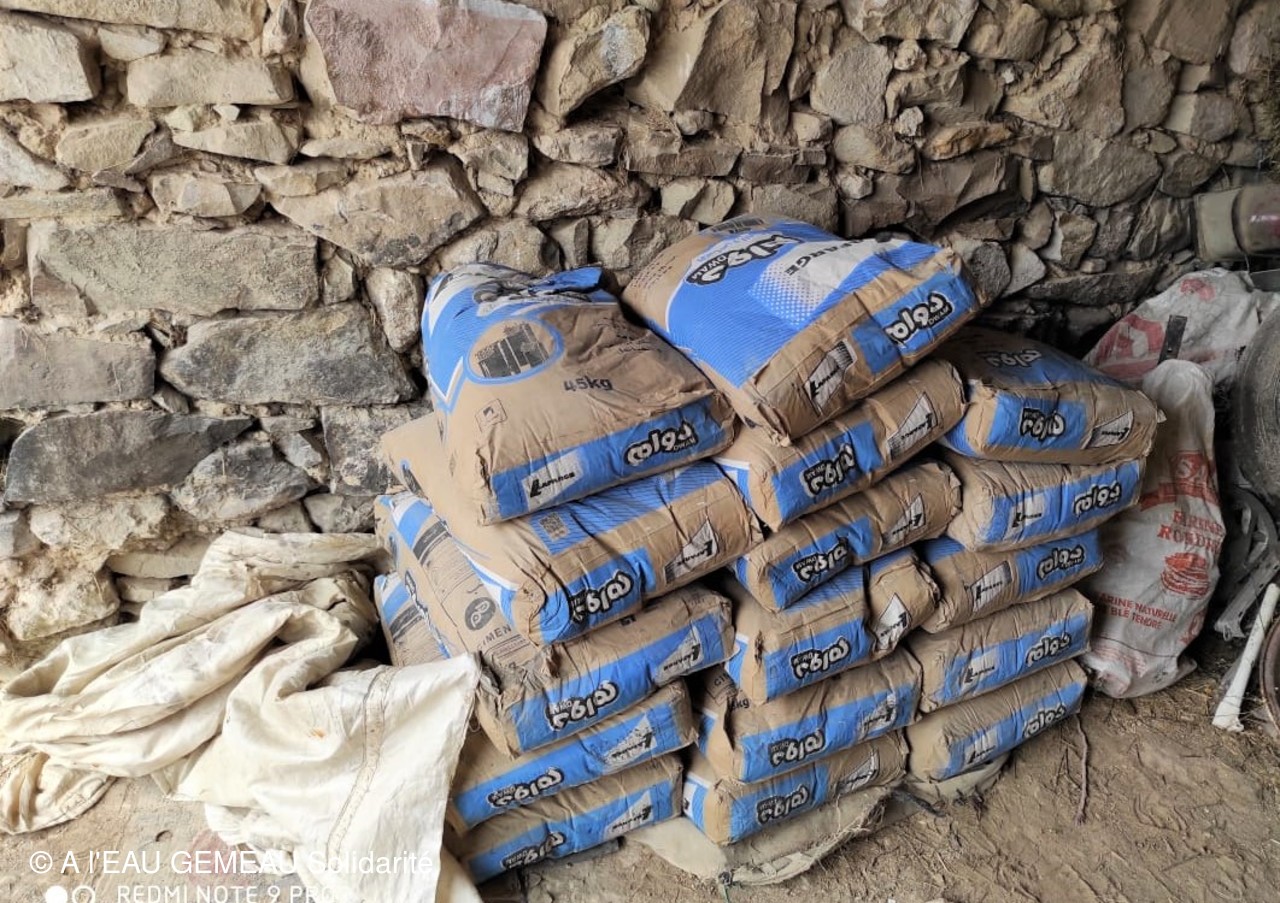

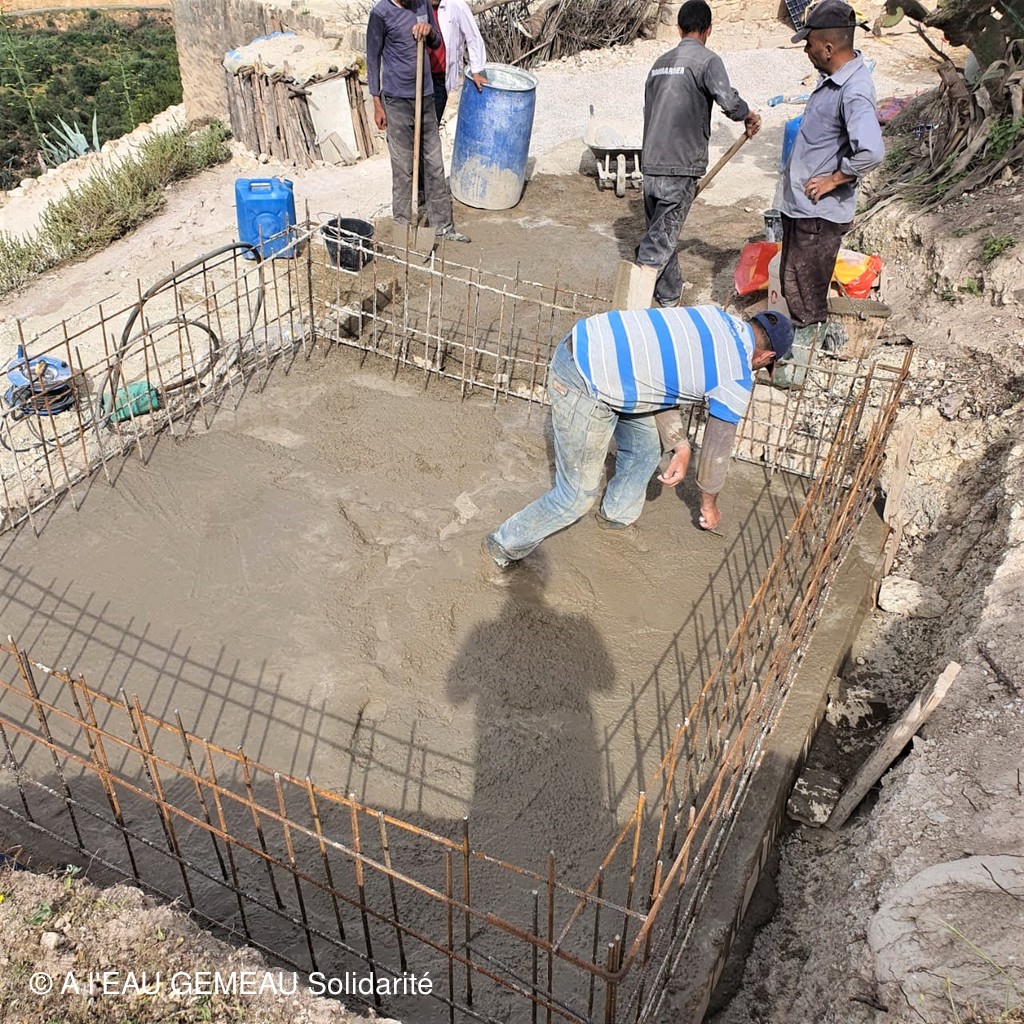

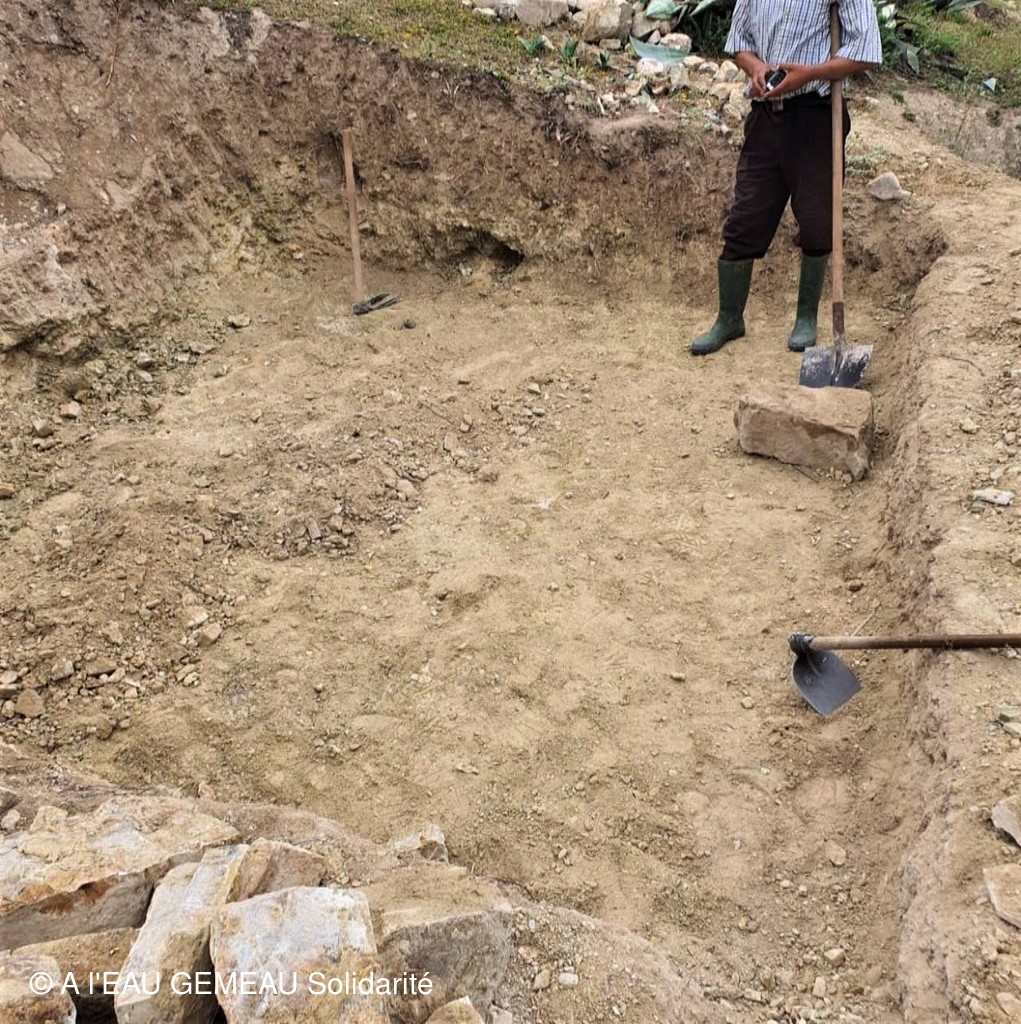

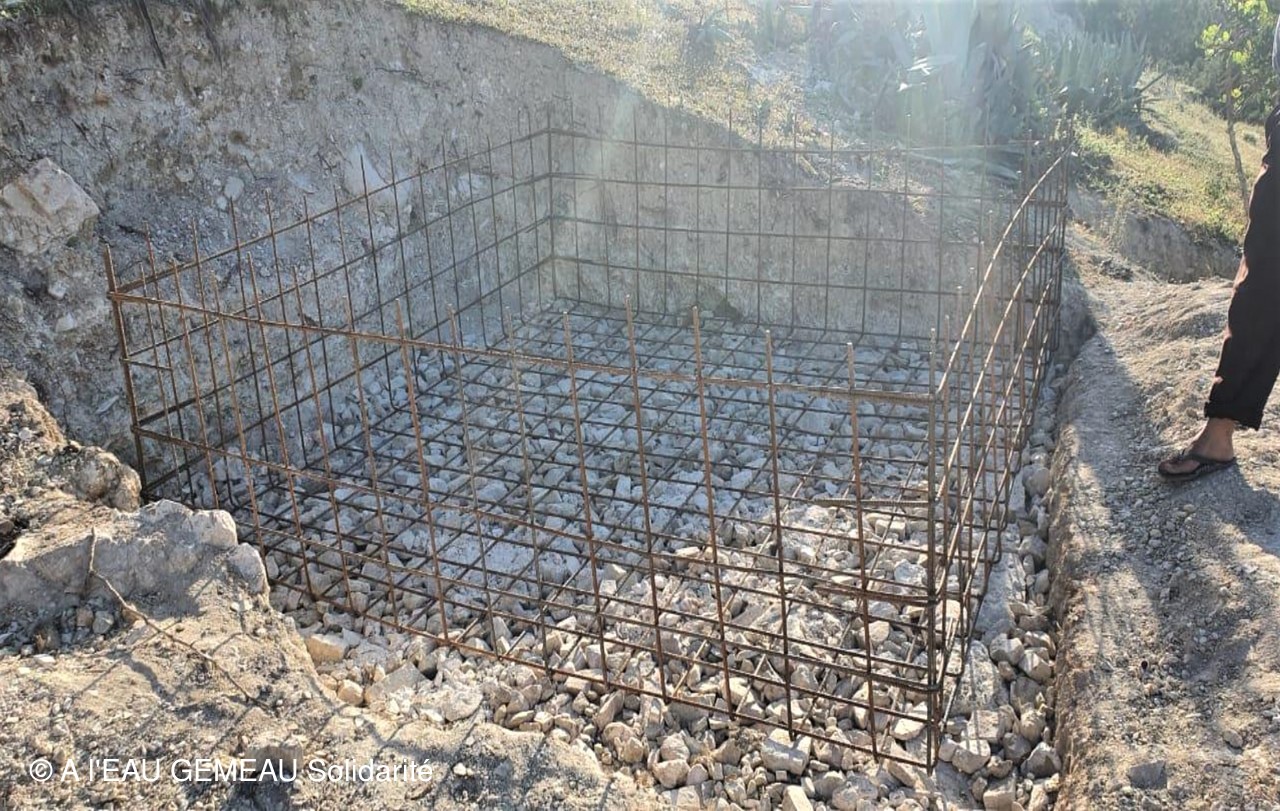

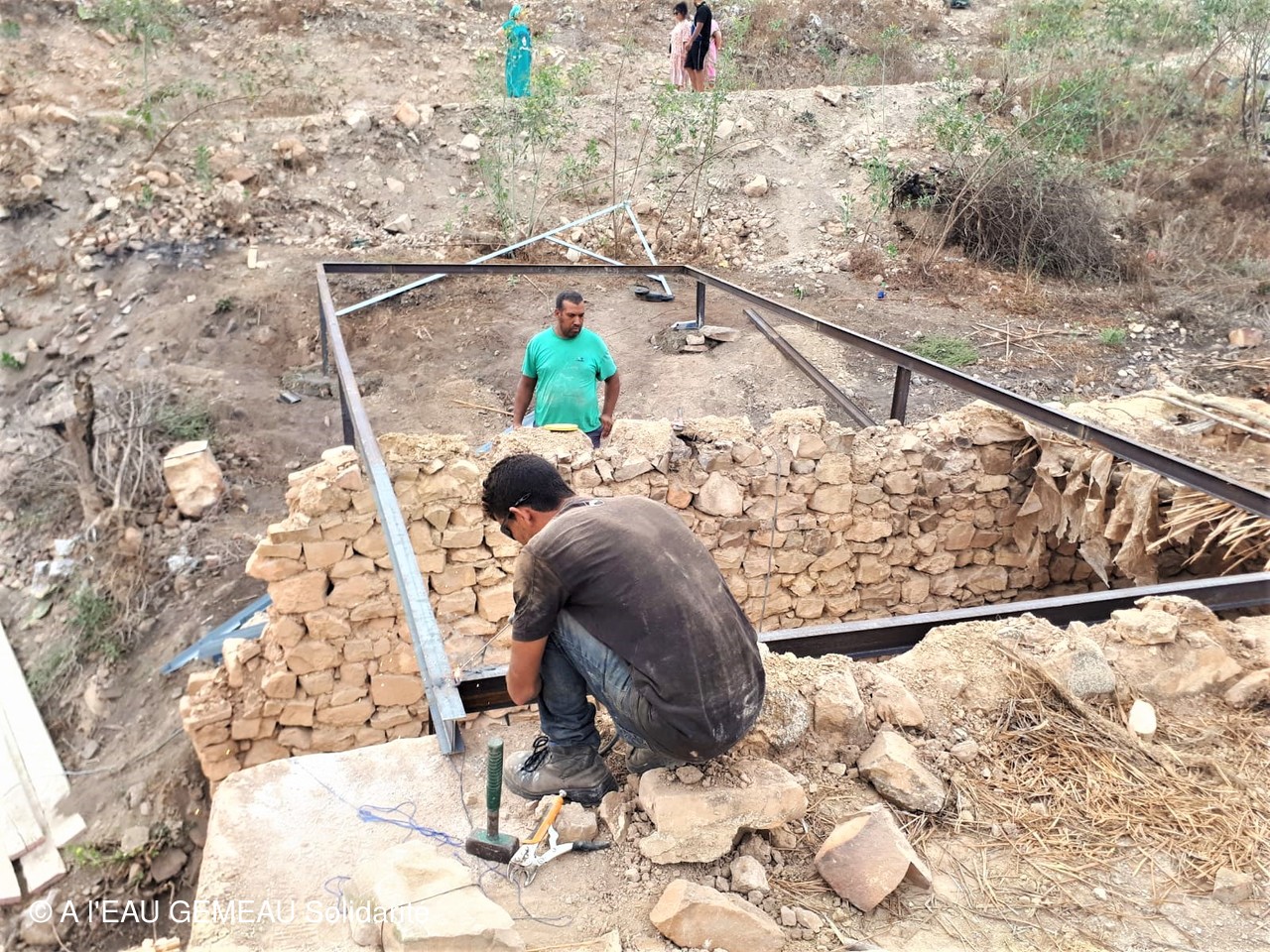

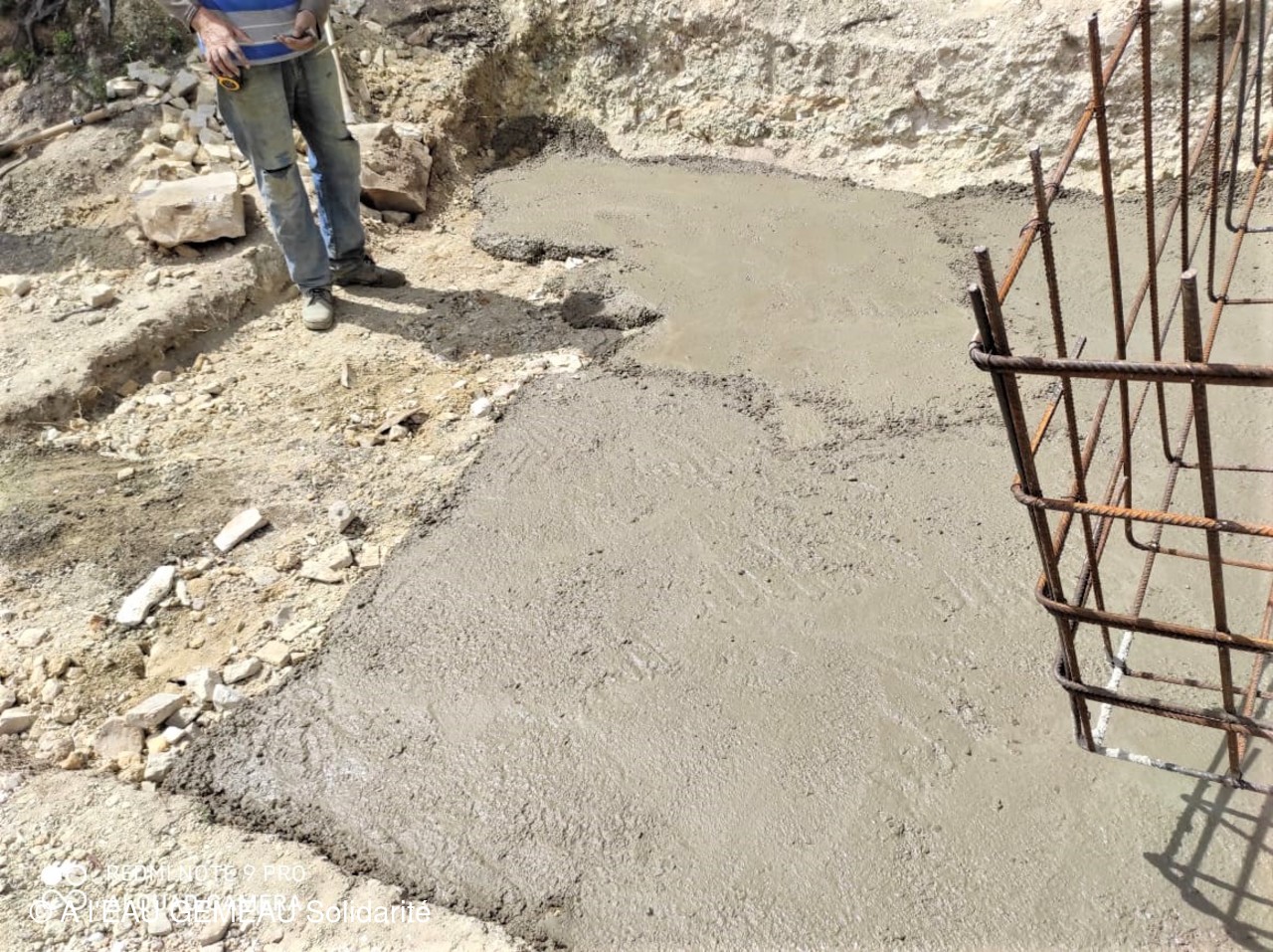

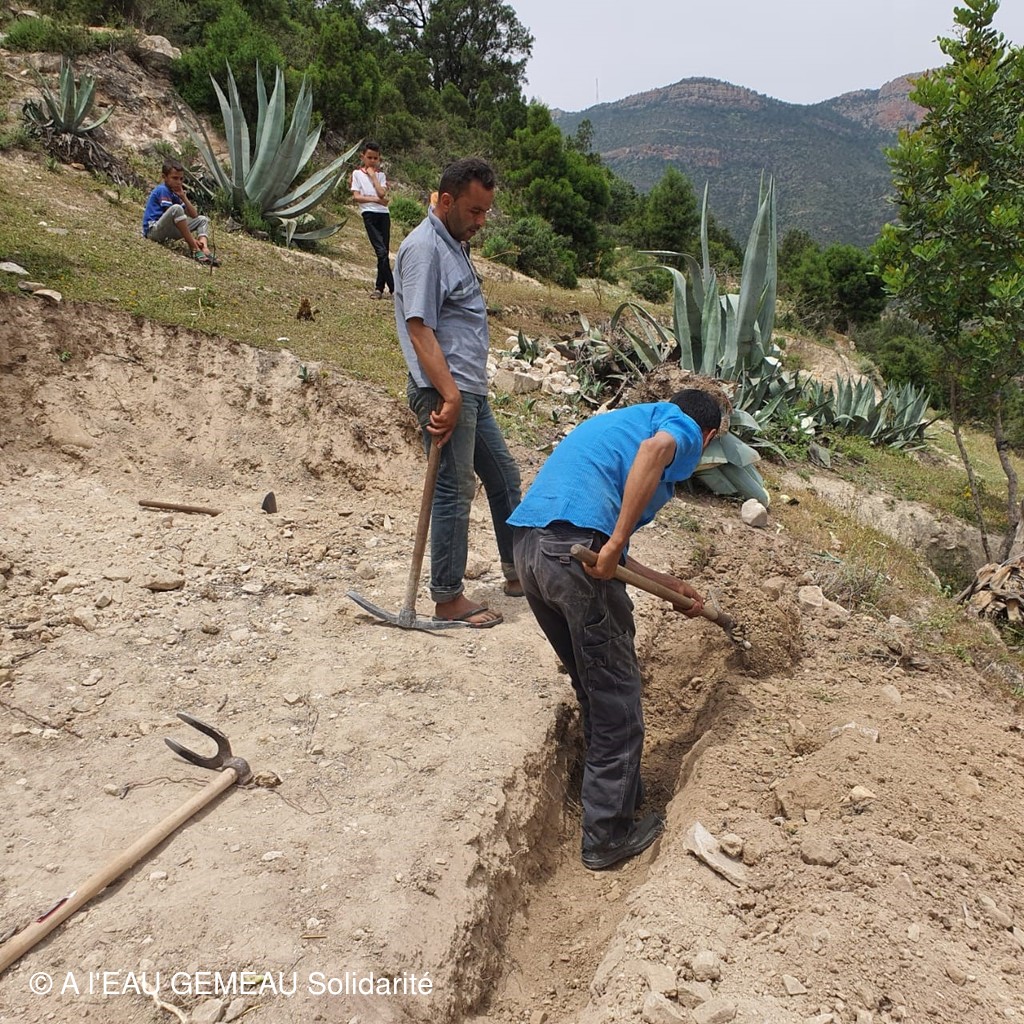

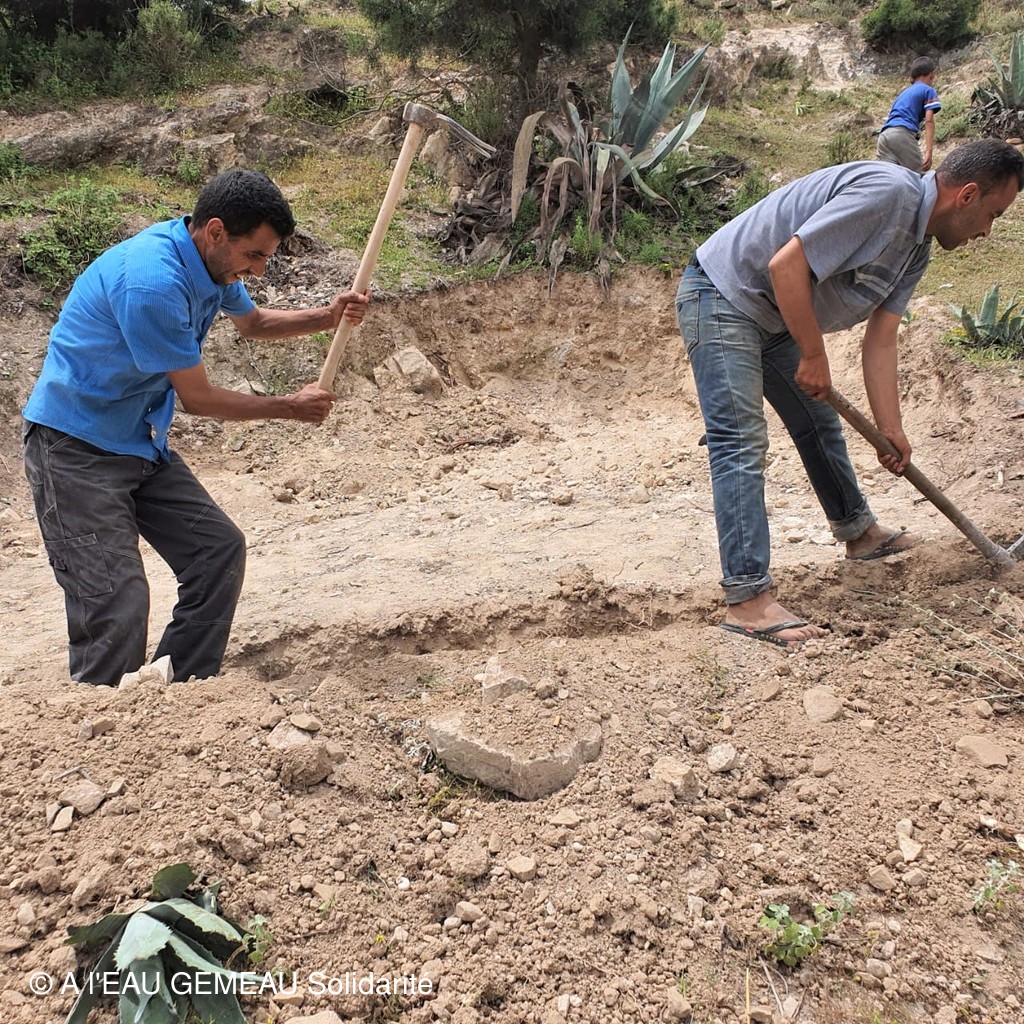

31 mai 21: premiers coups de pioche pour les fondations du futur réservoir

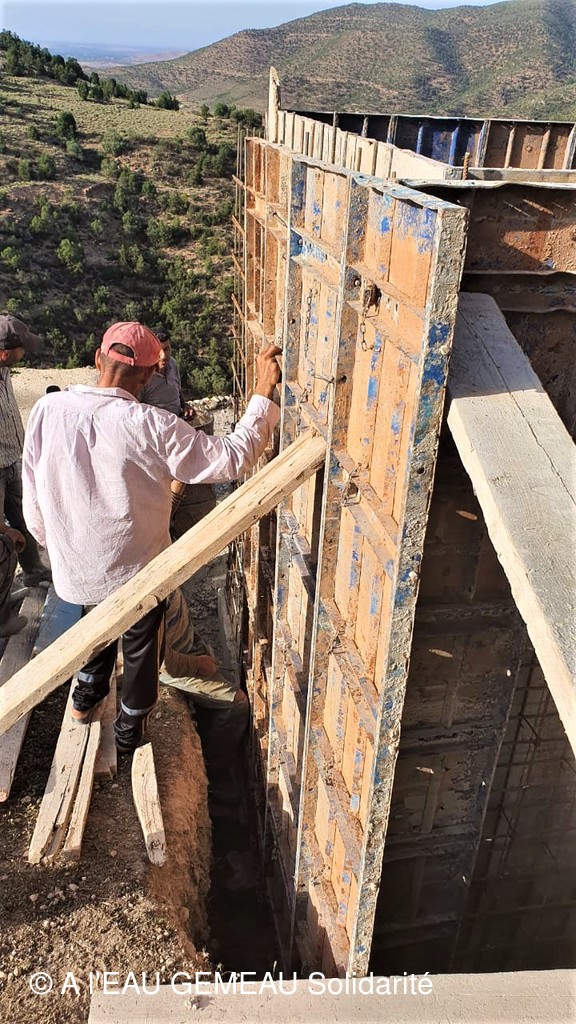

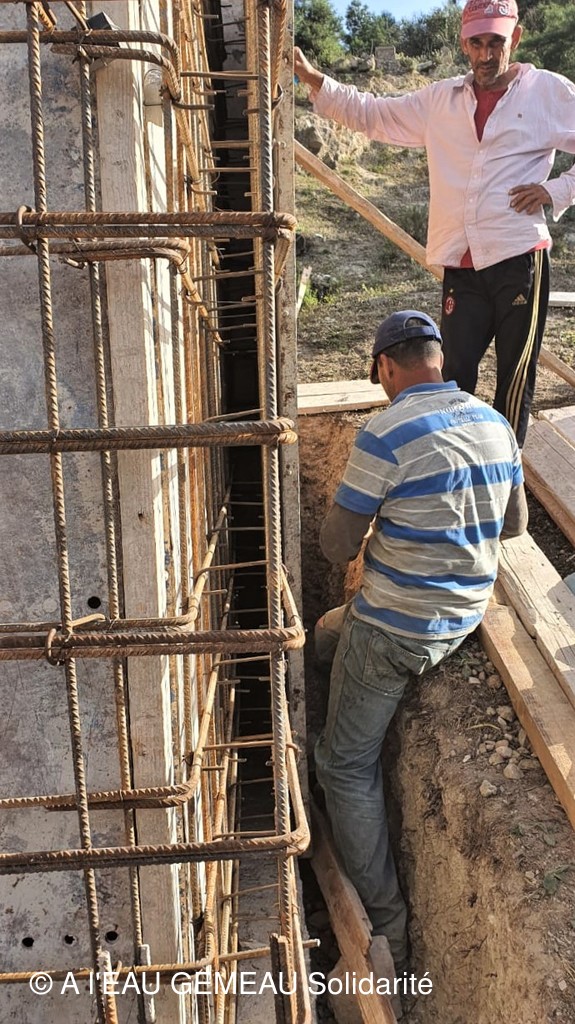

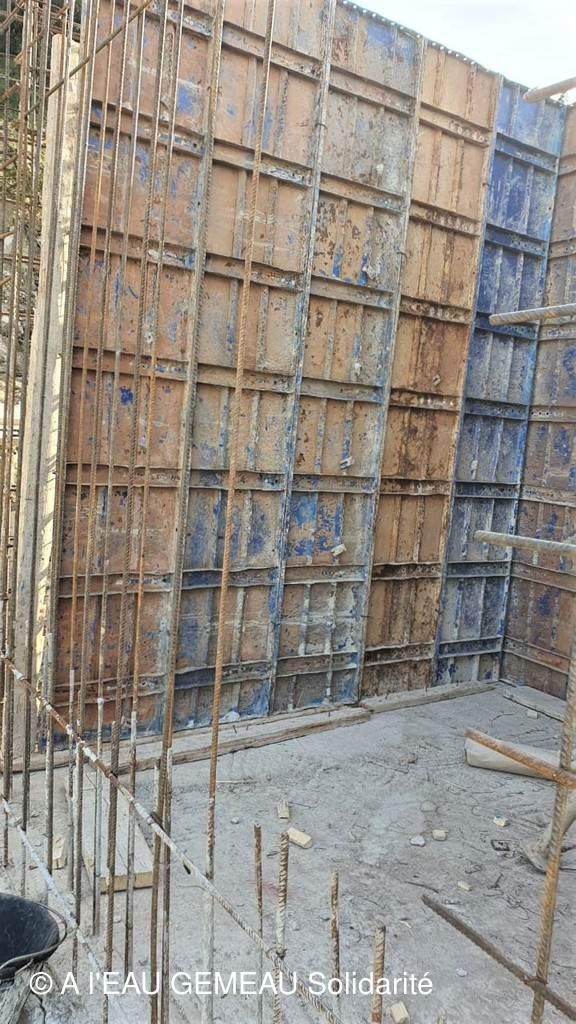

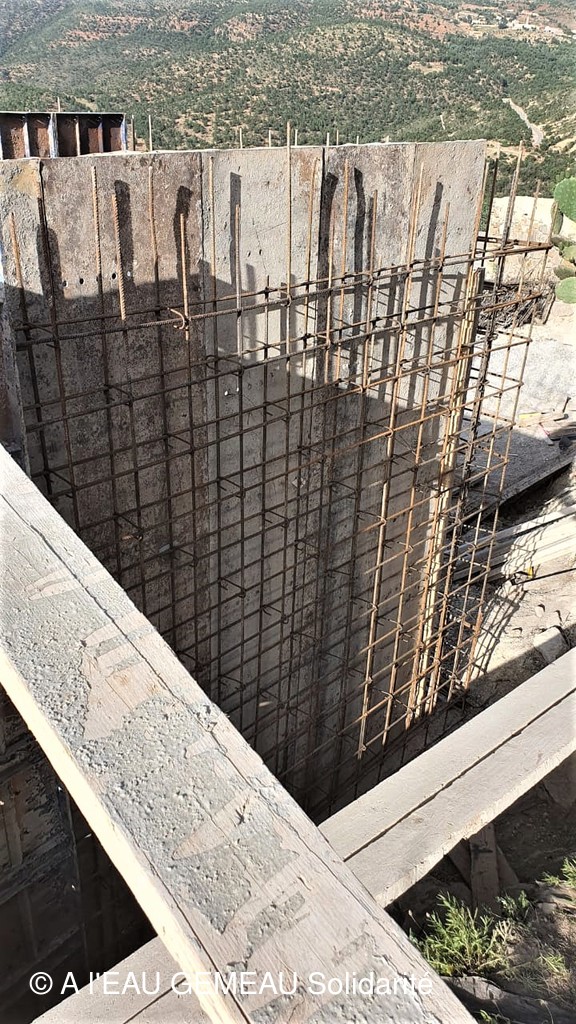

08 juin 21: mise en place du coffrage pour le réservoir

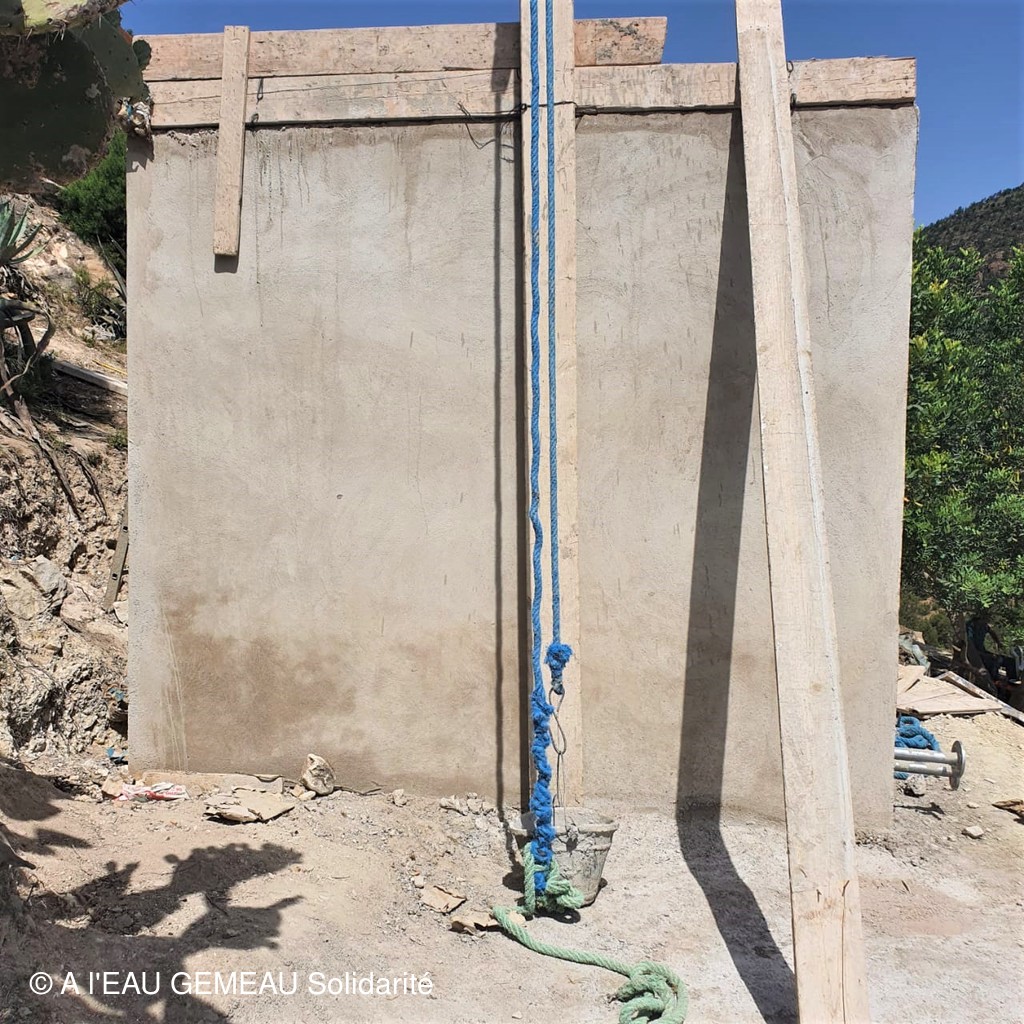

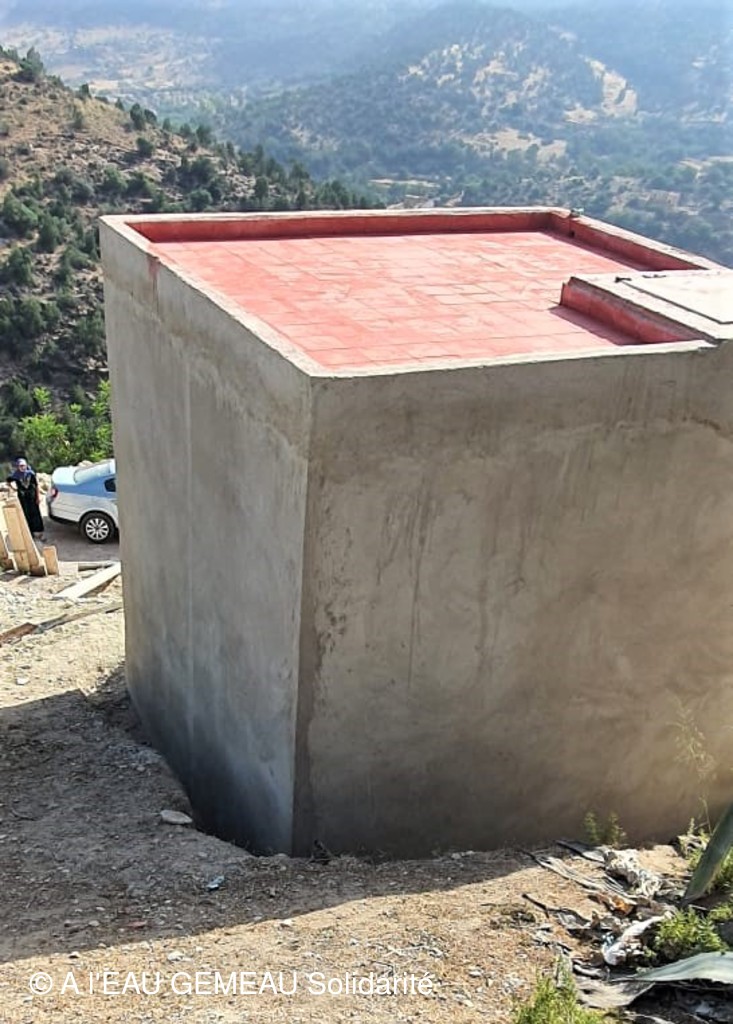

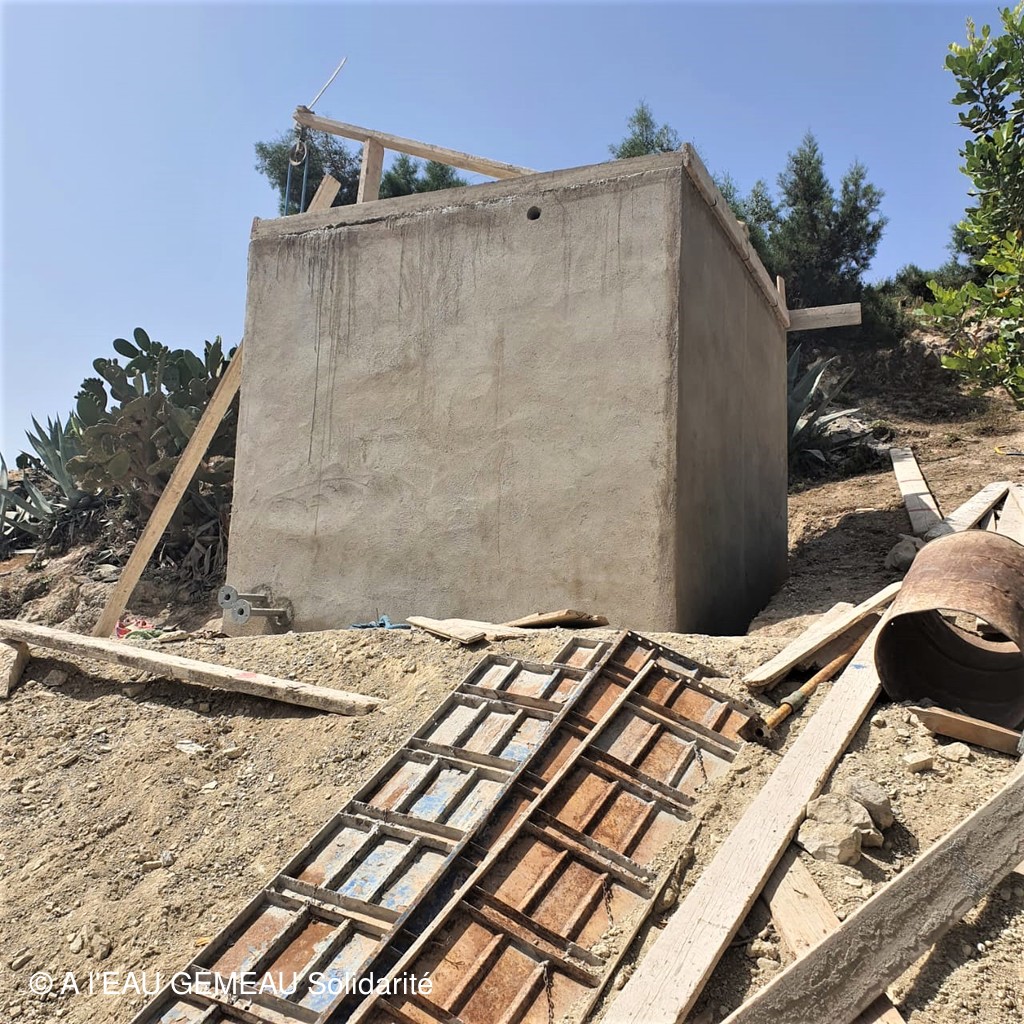

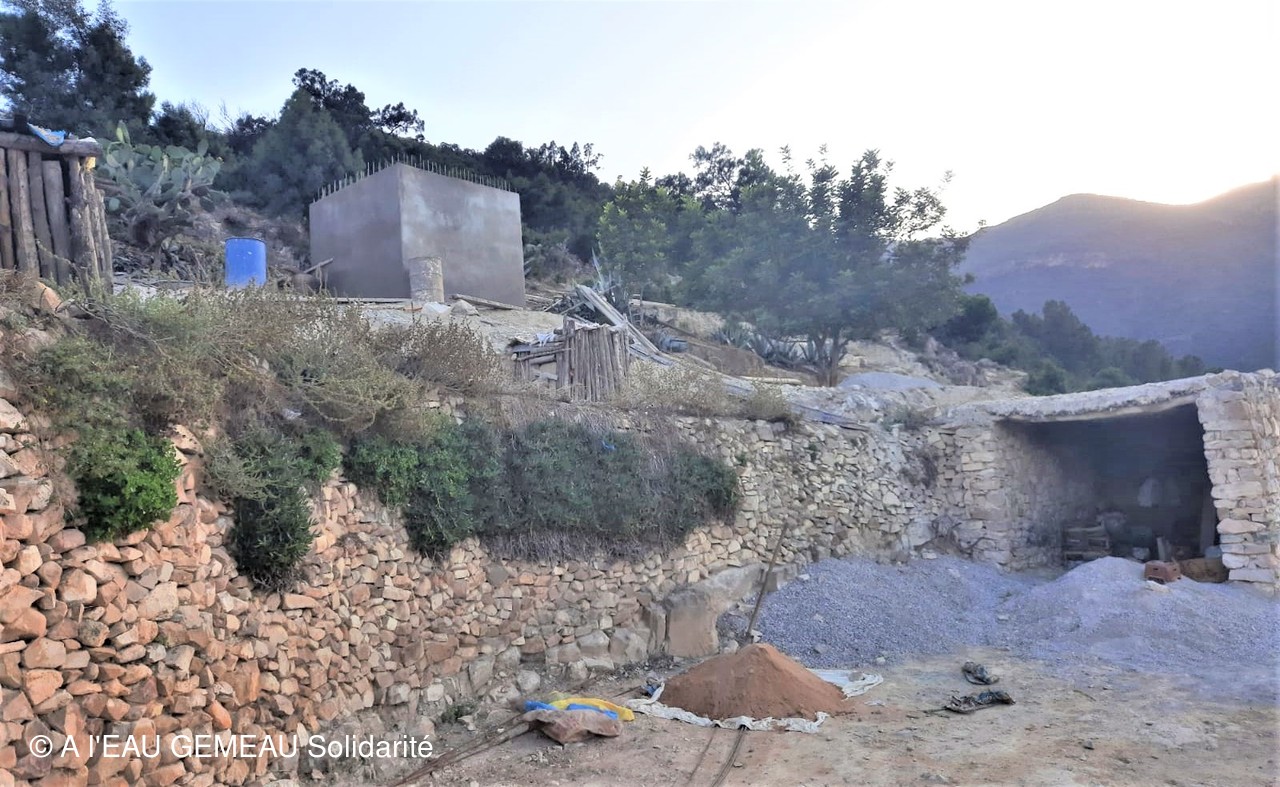

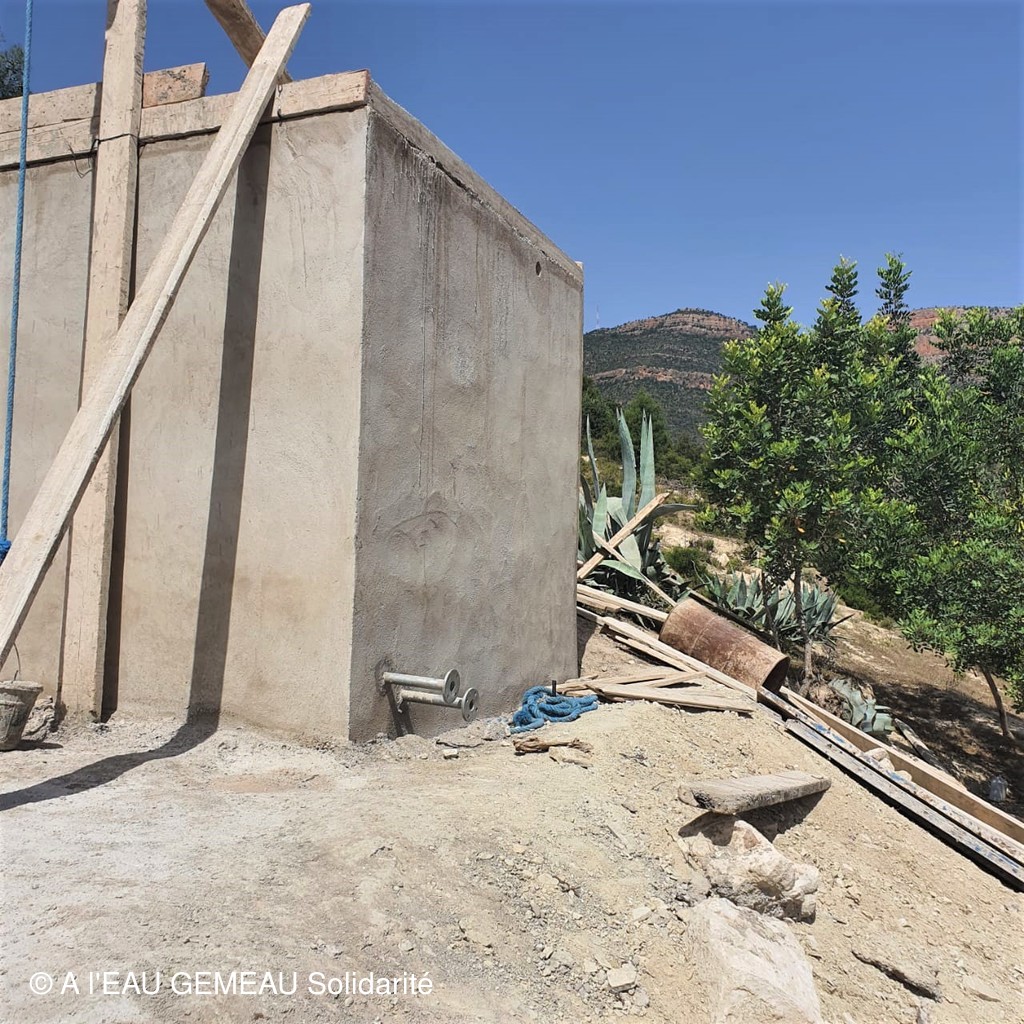

10 juillet 21: couvercle et crépi extérieur du réservoir achevés.

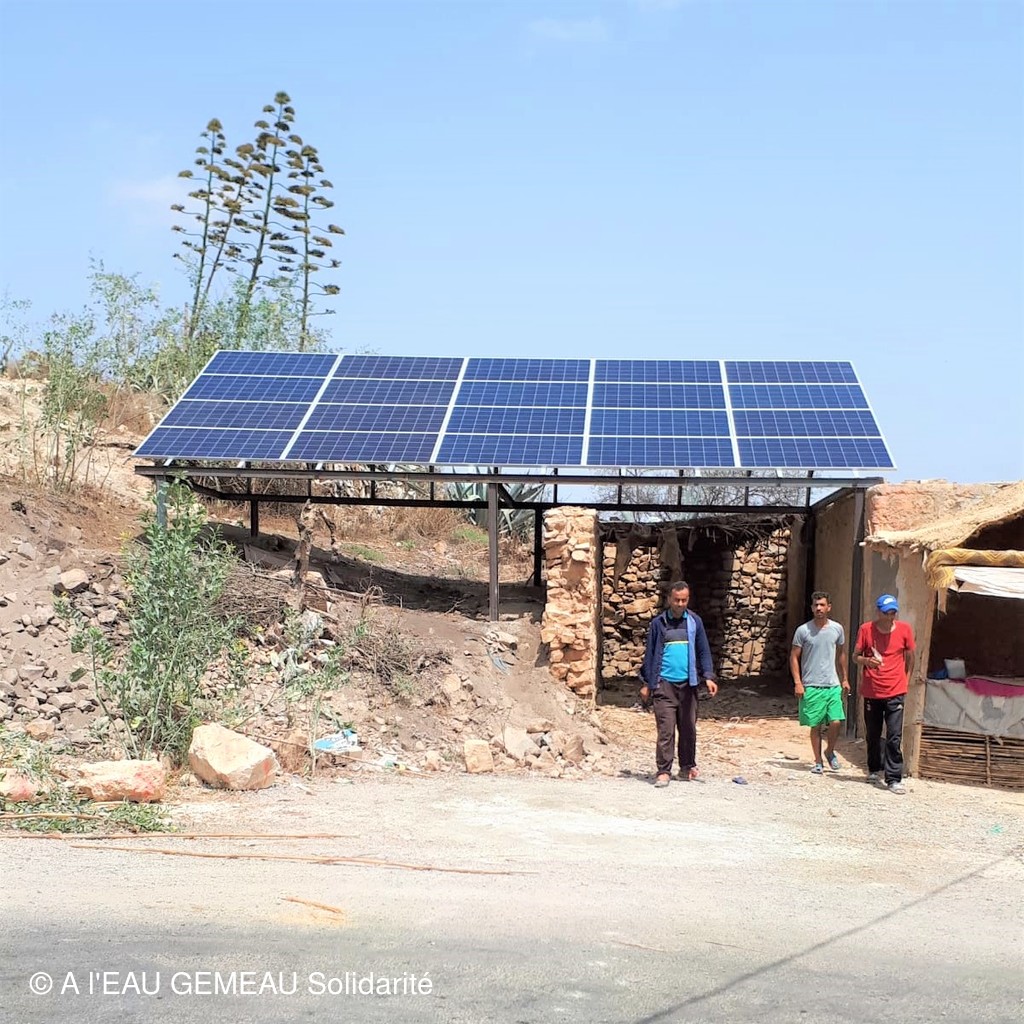

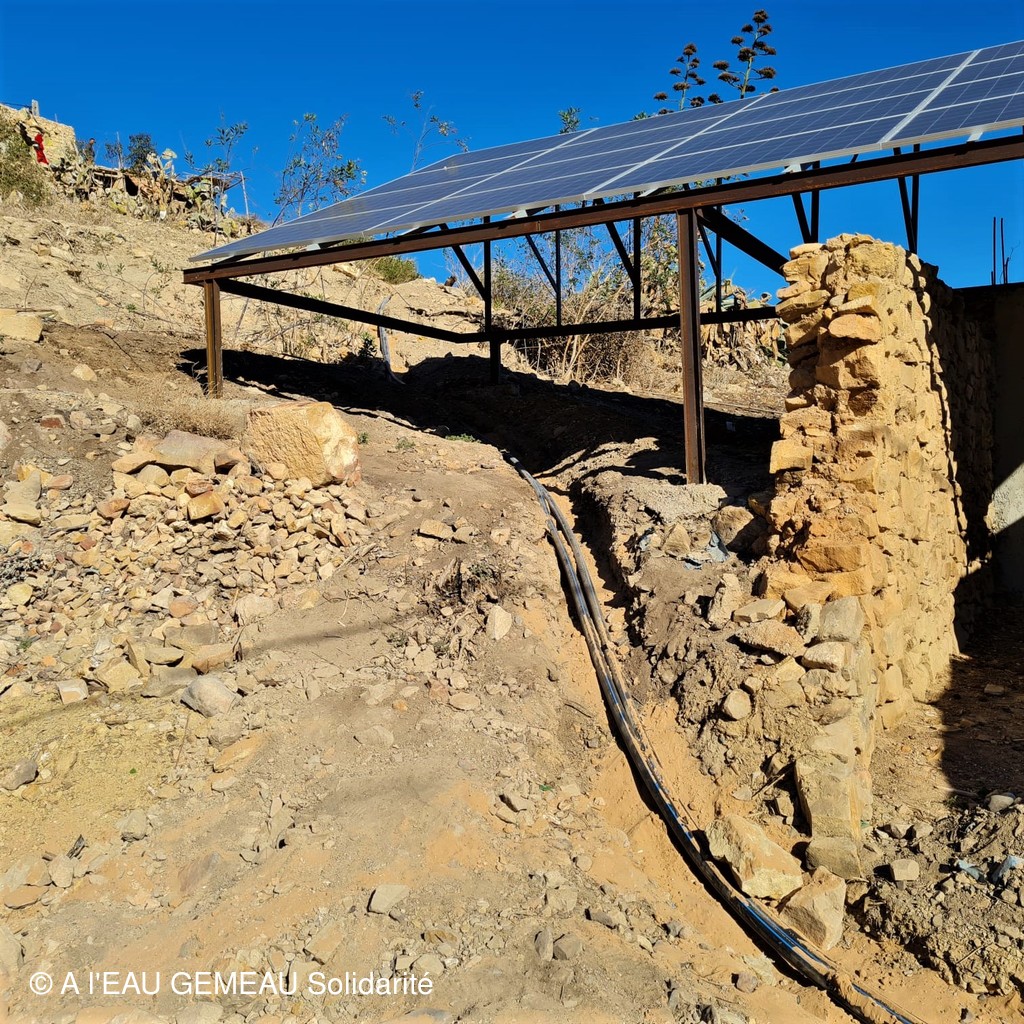

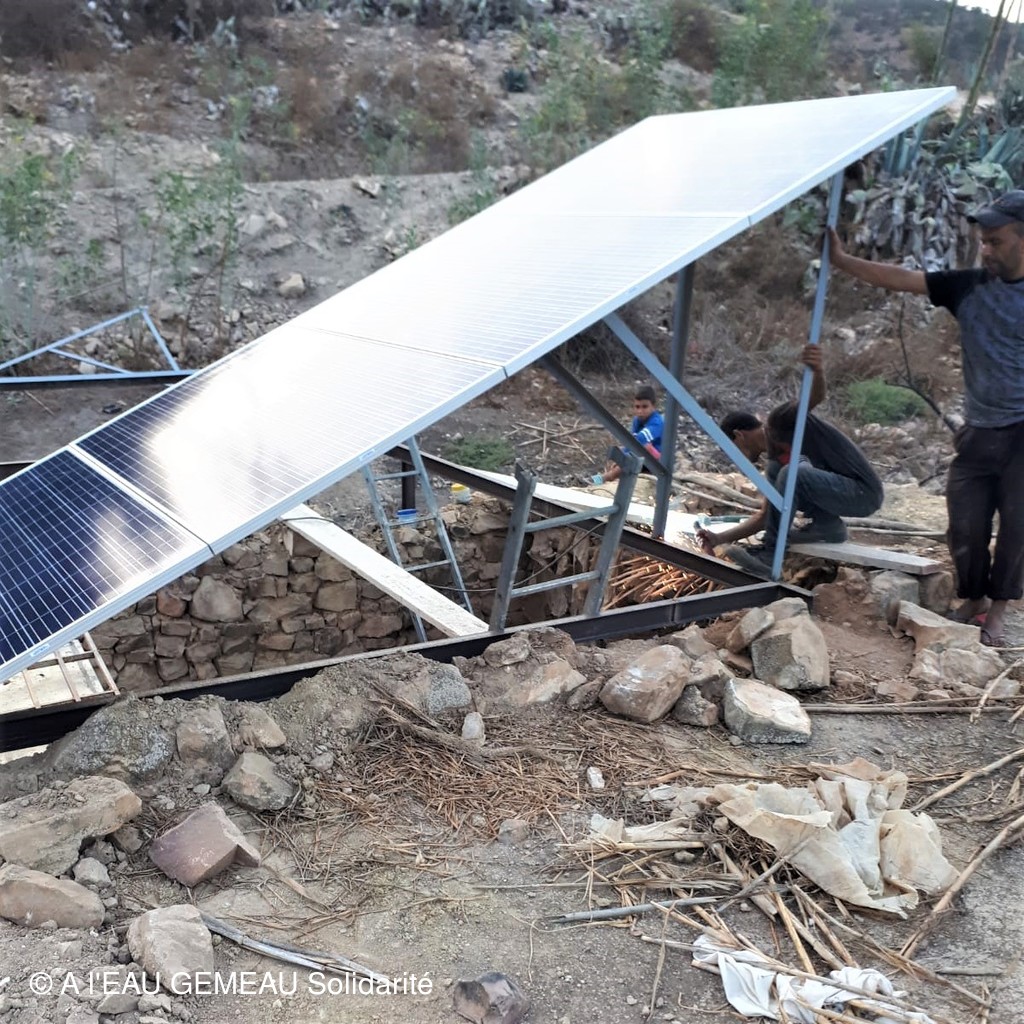

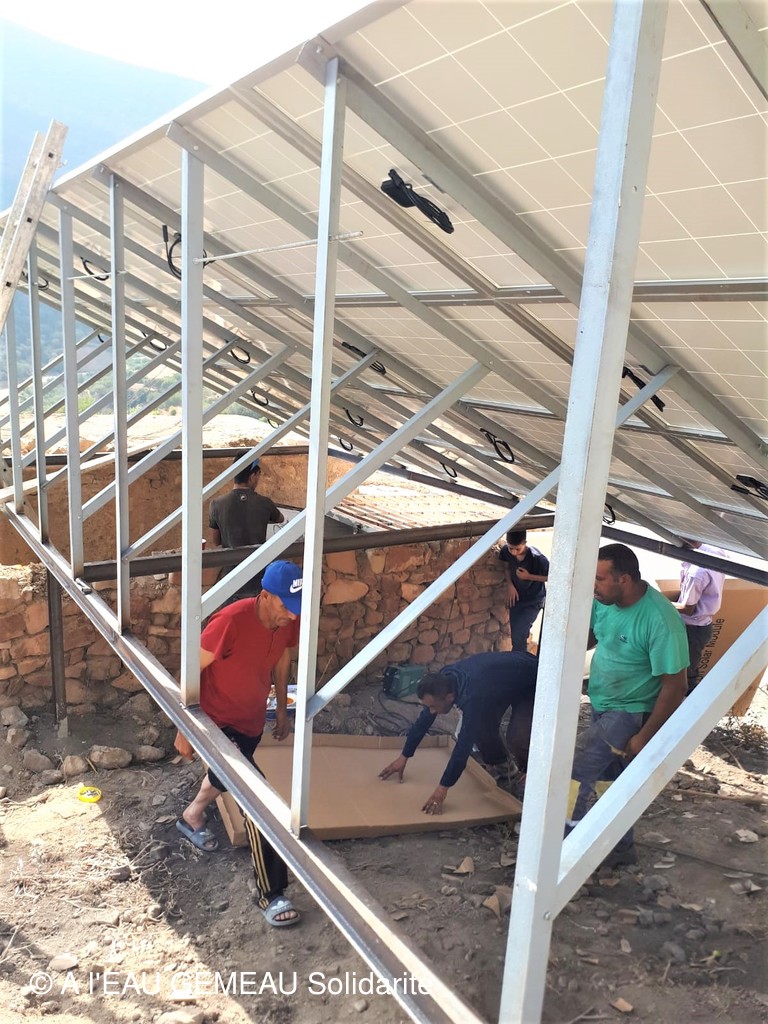

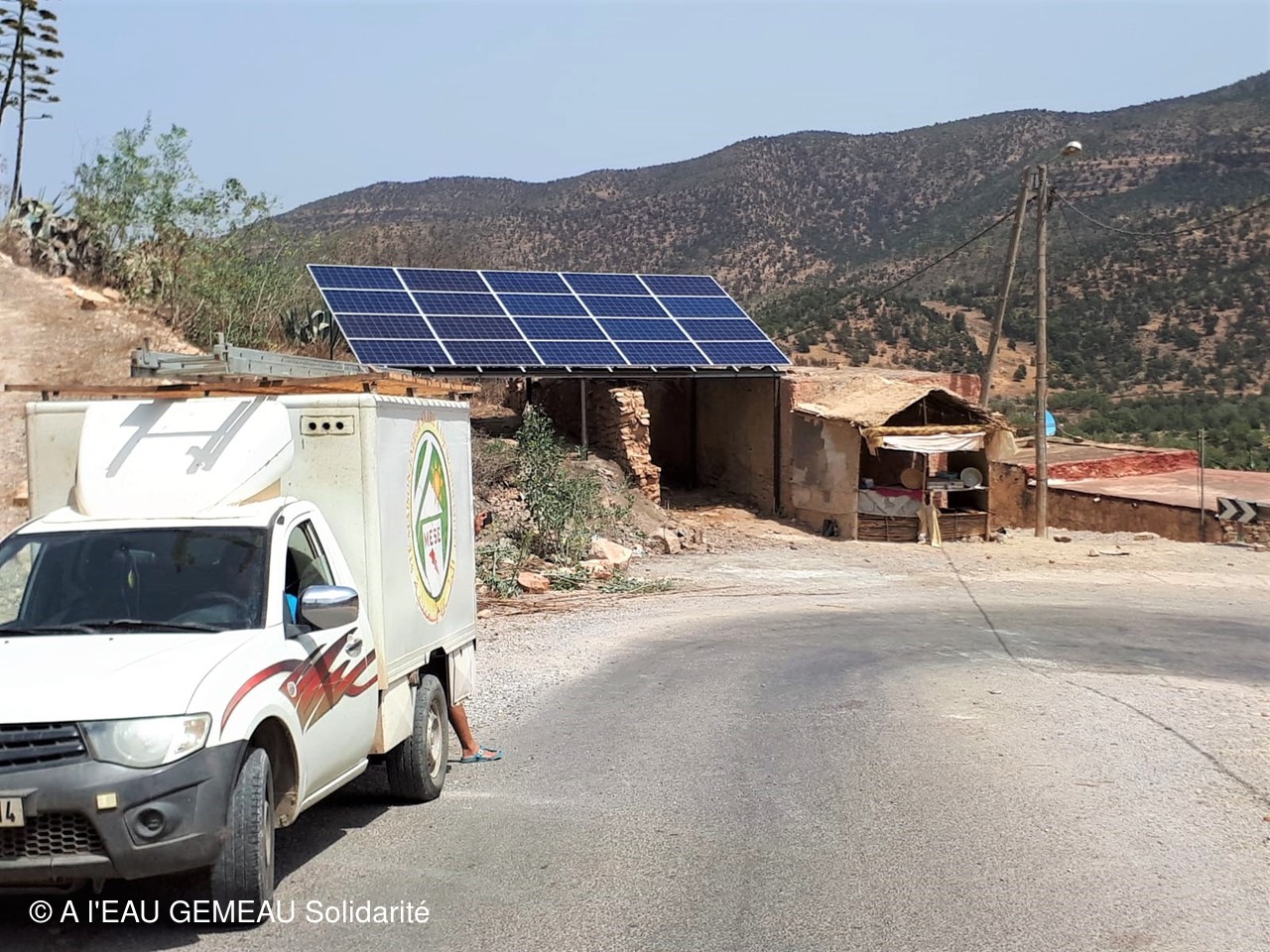

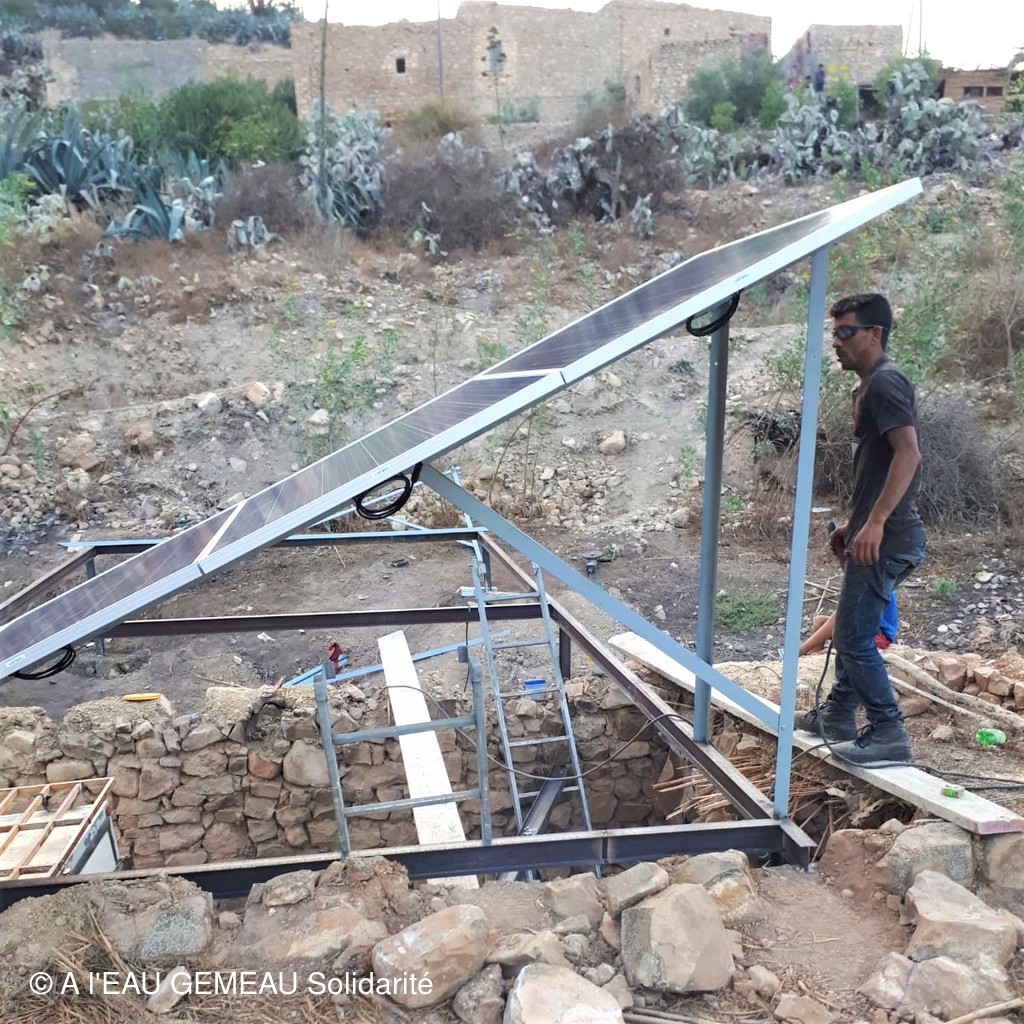

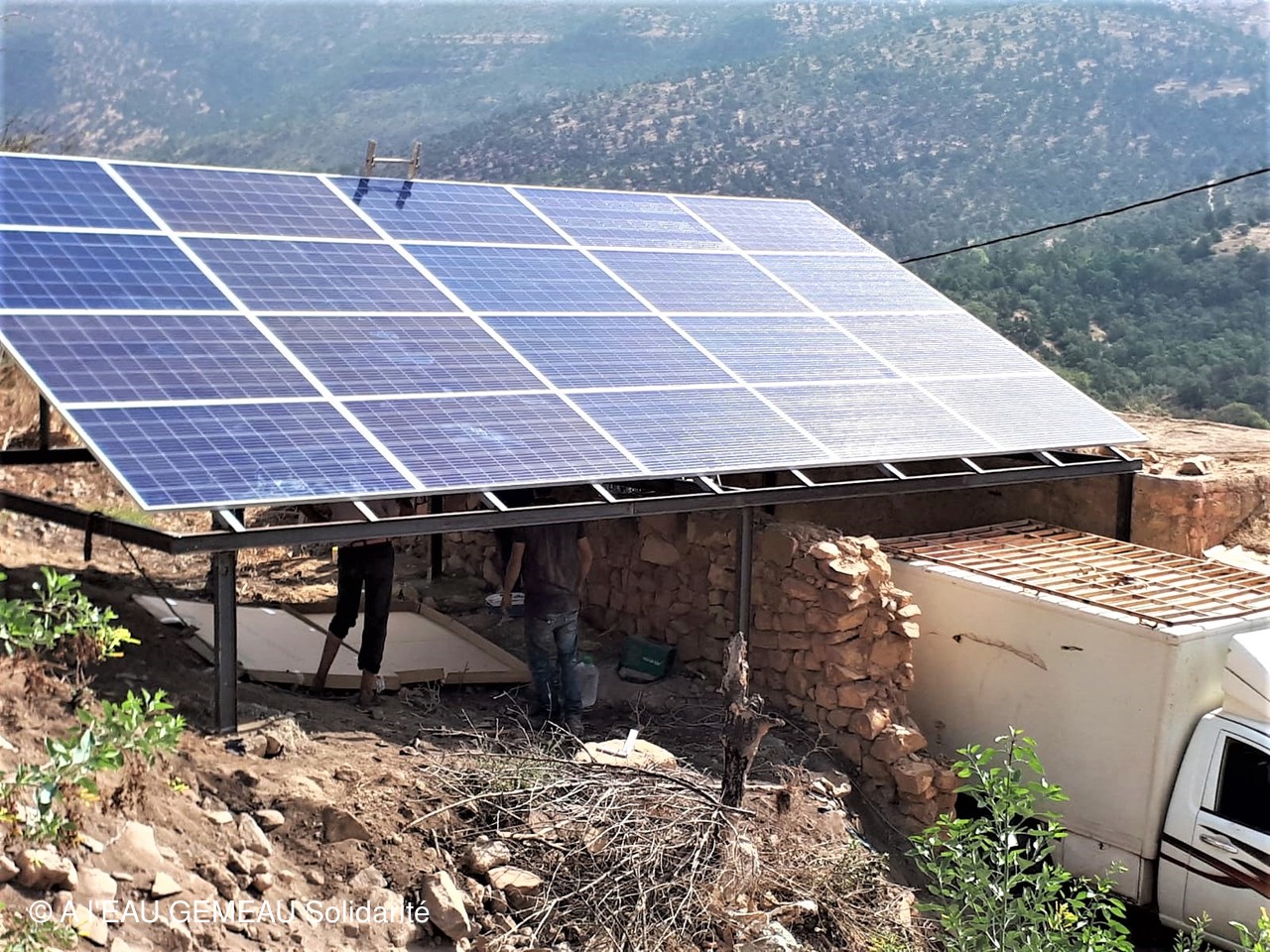

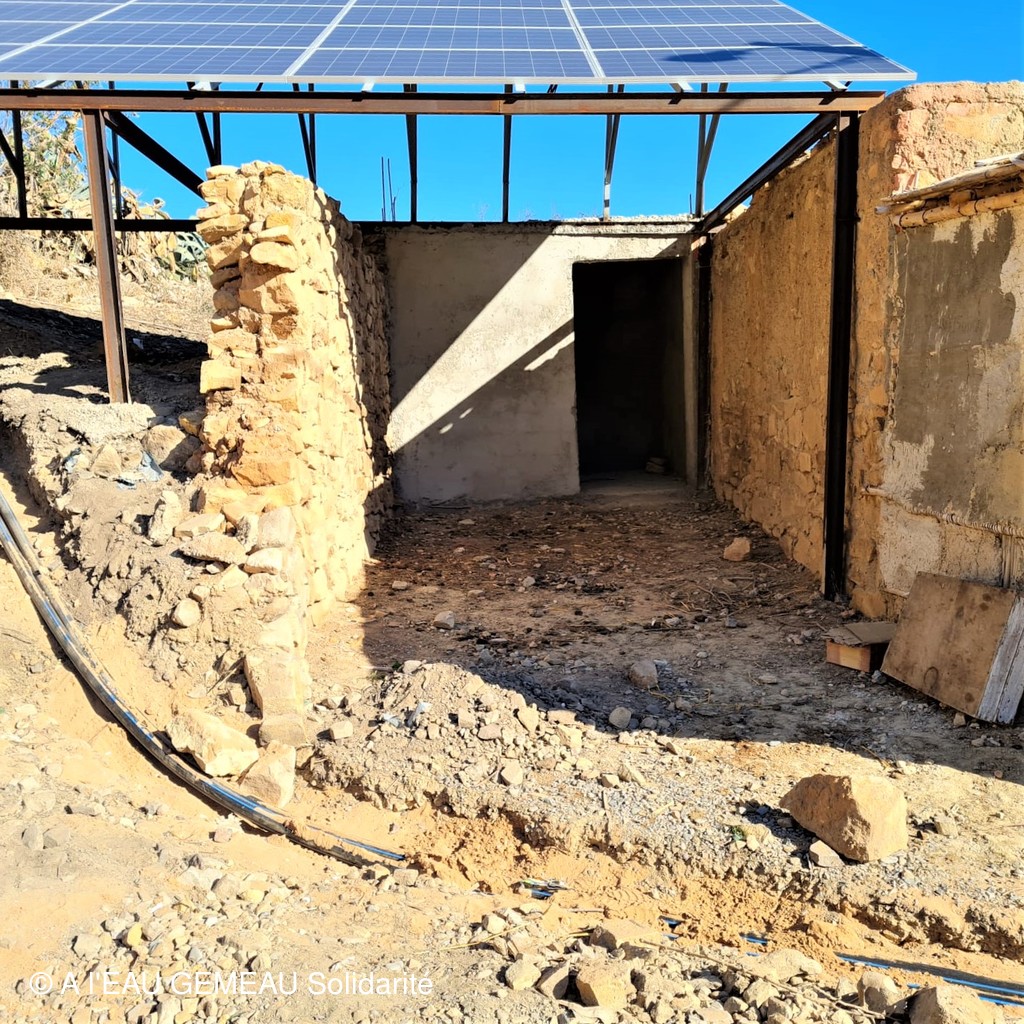

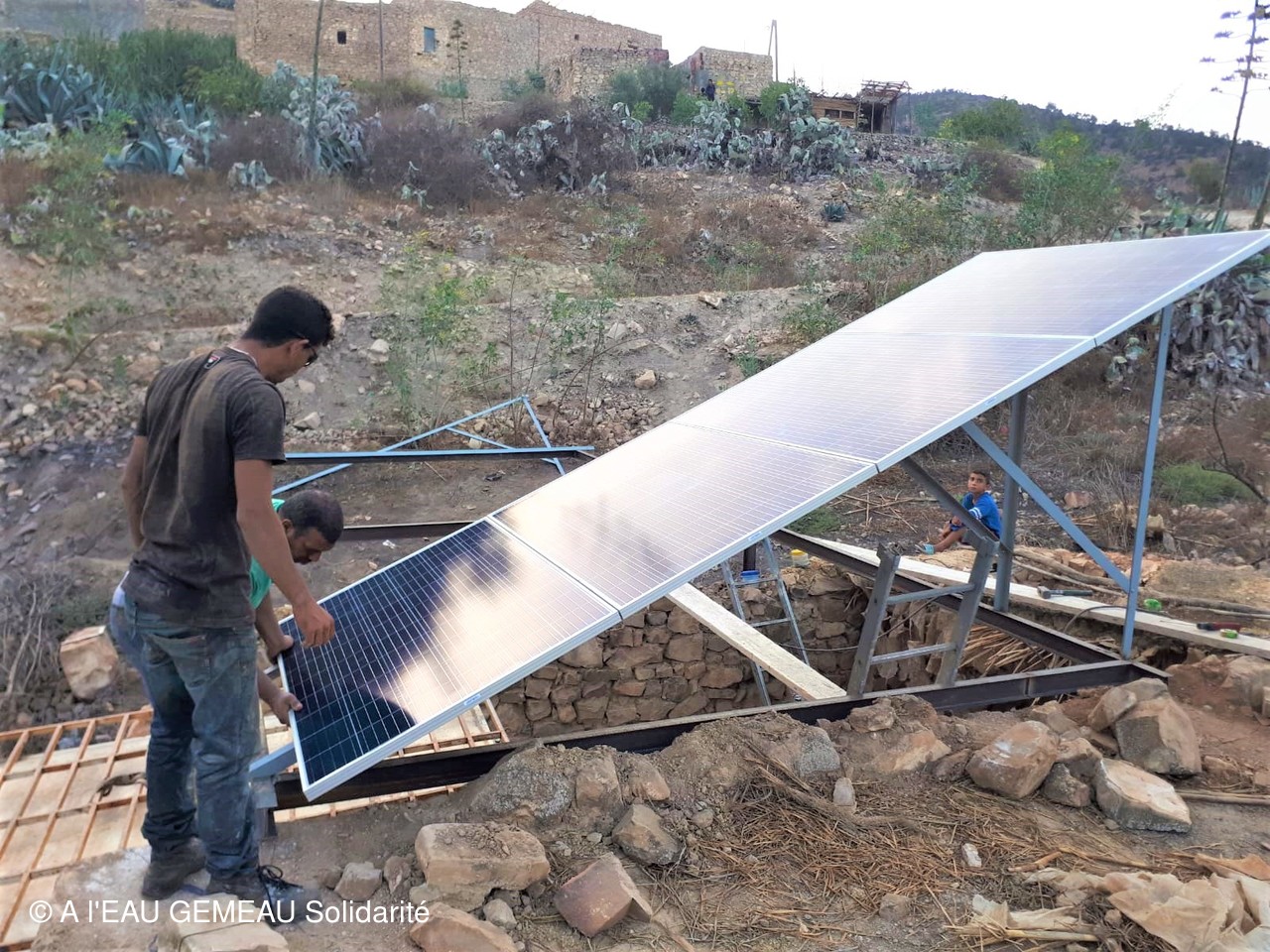

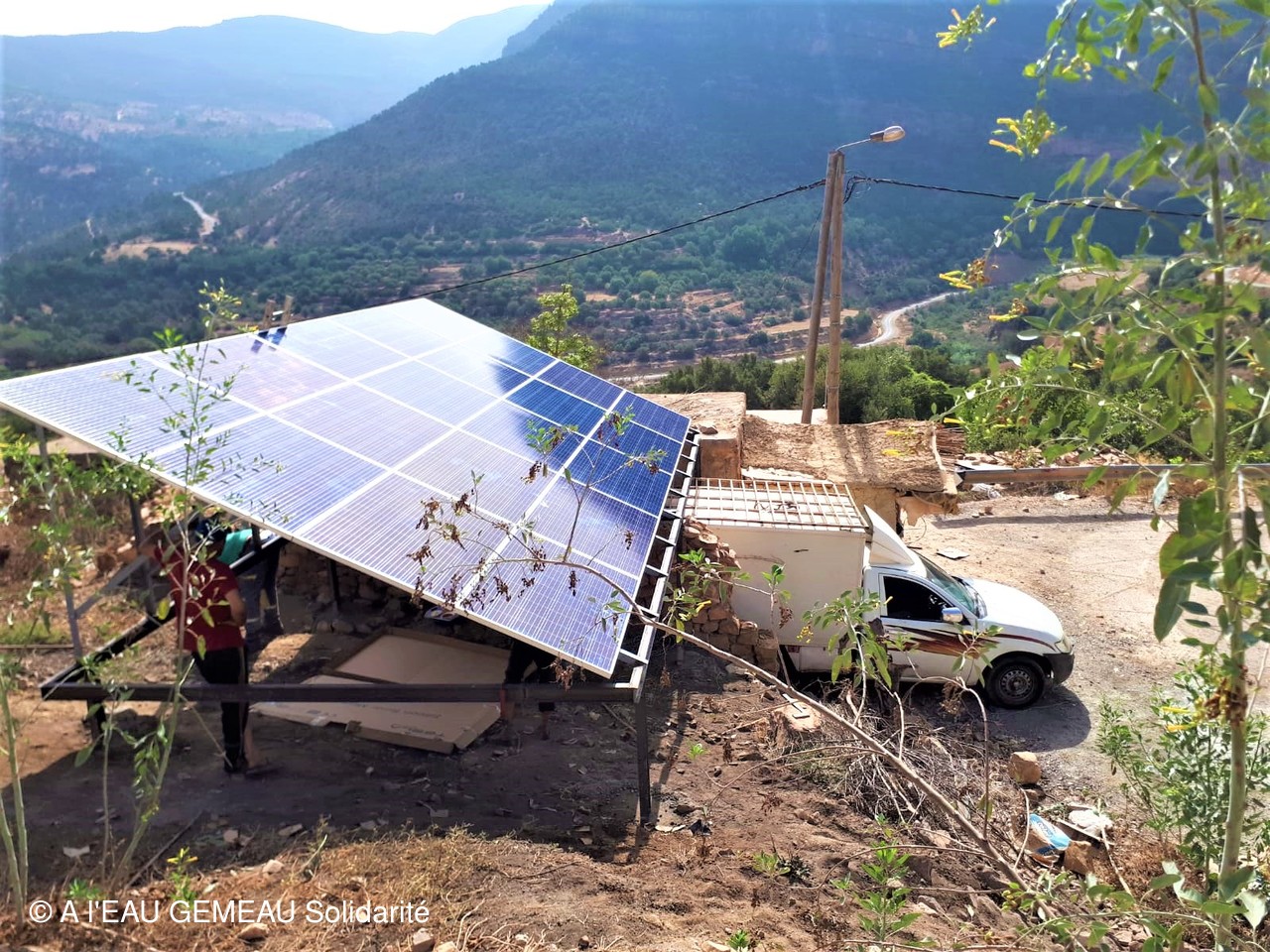

28 août 21: installation des panneaux solaires

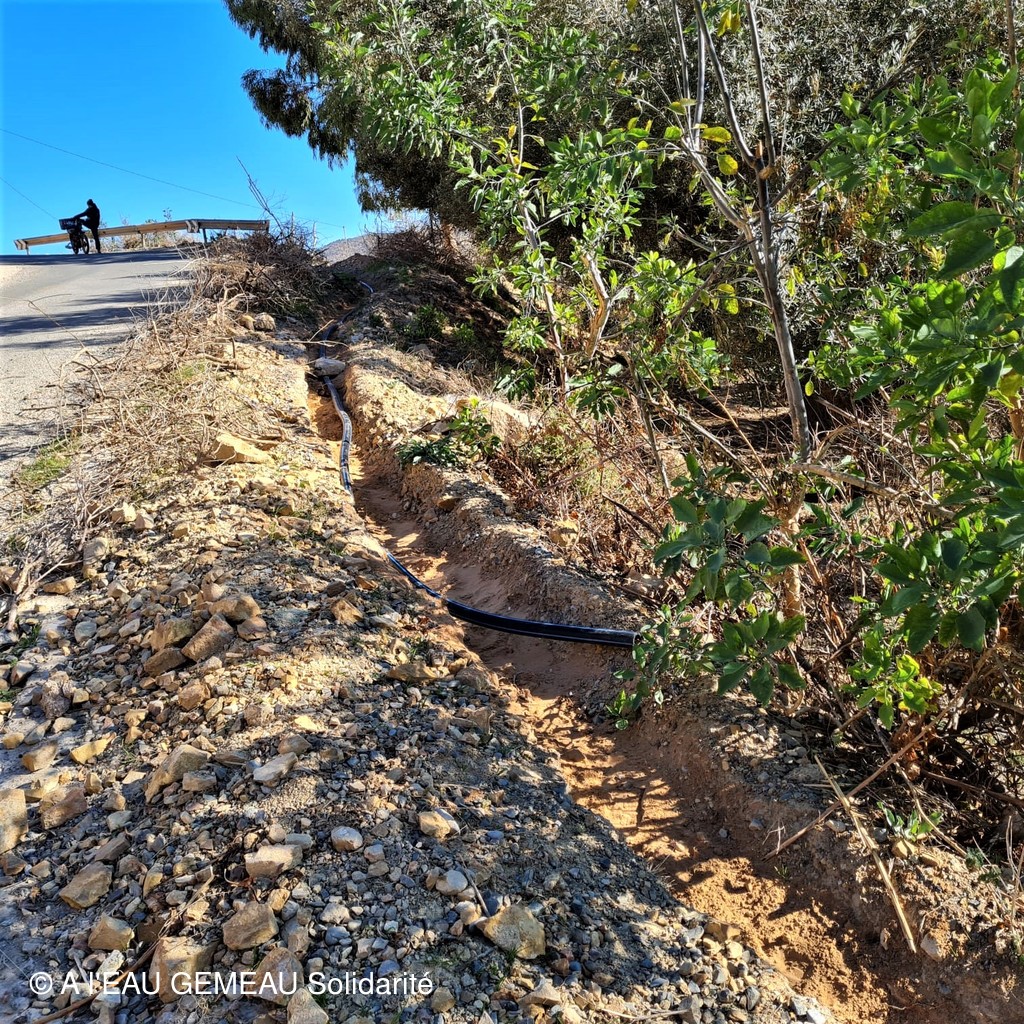

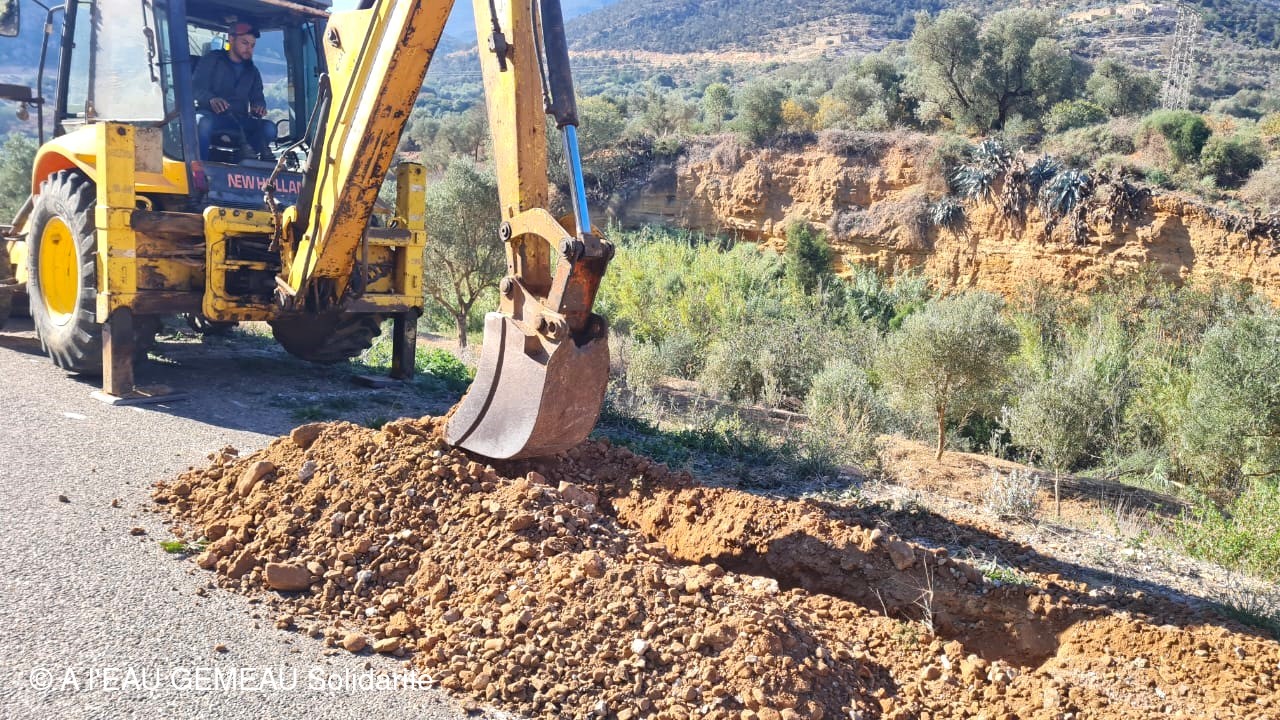

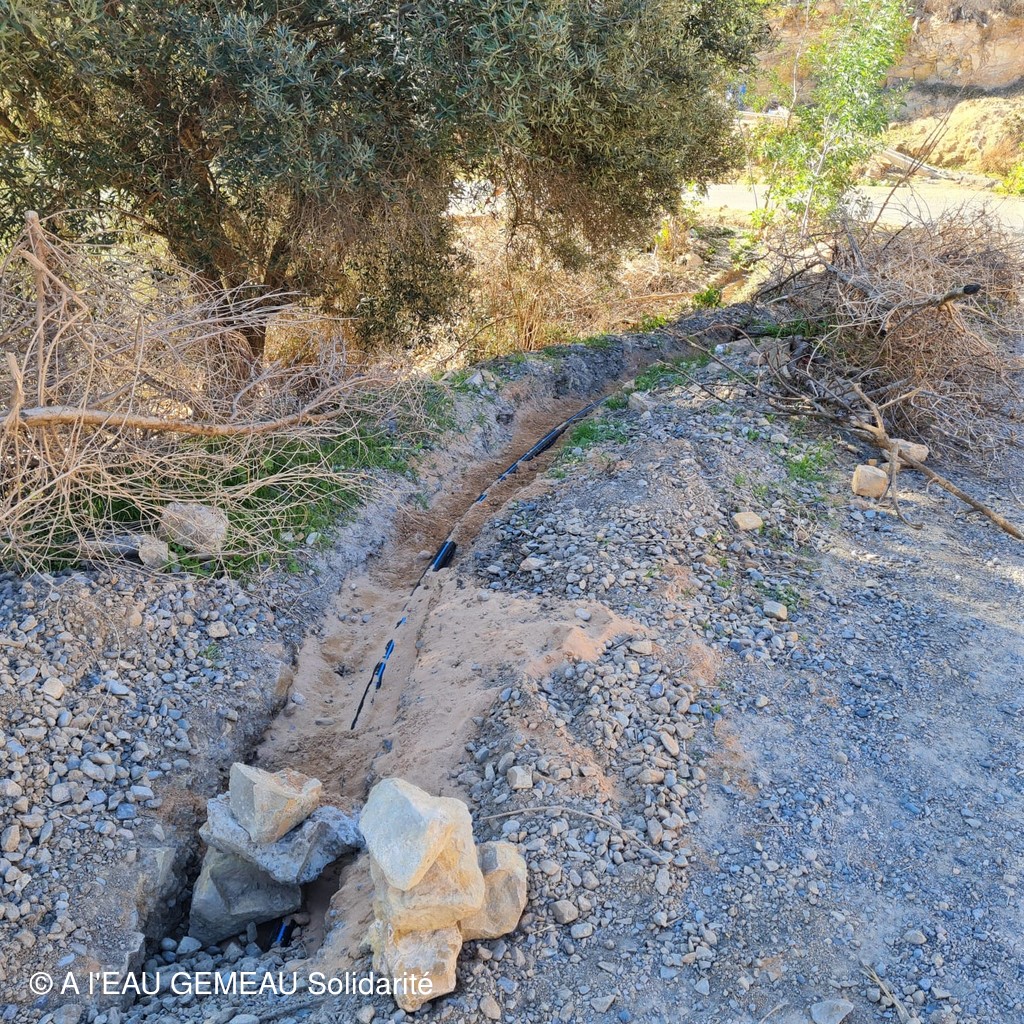

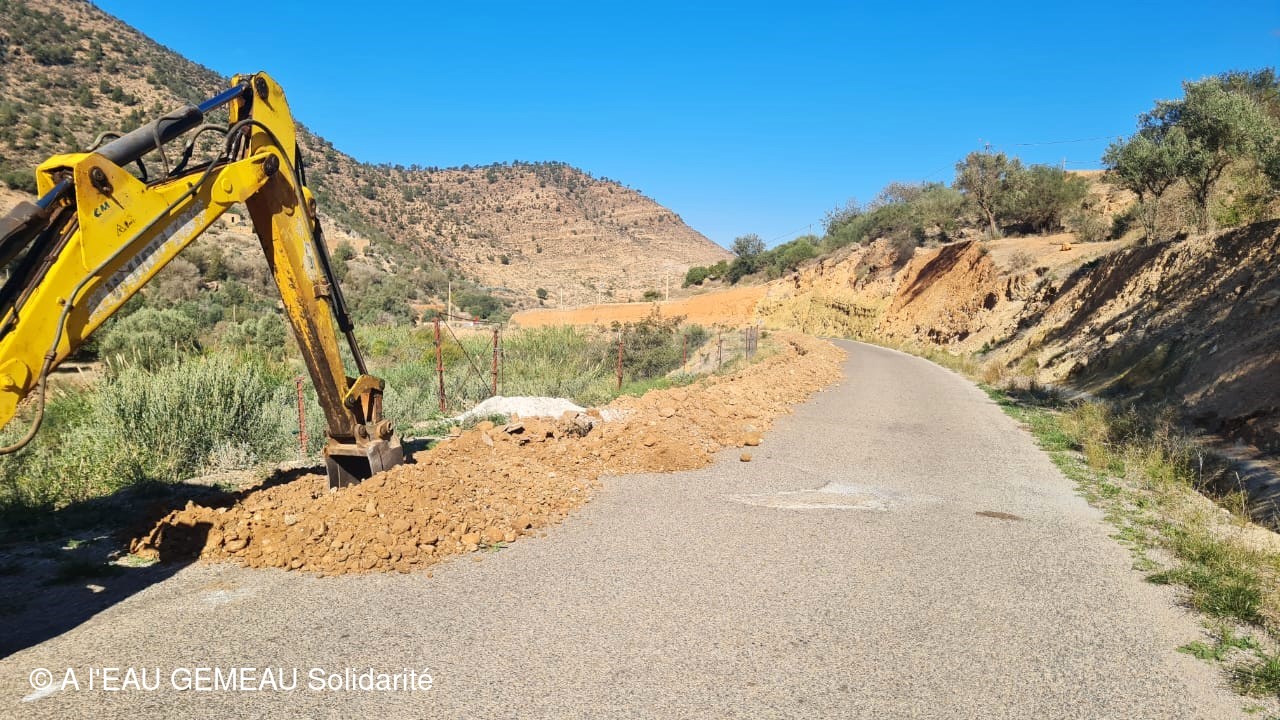

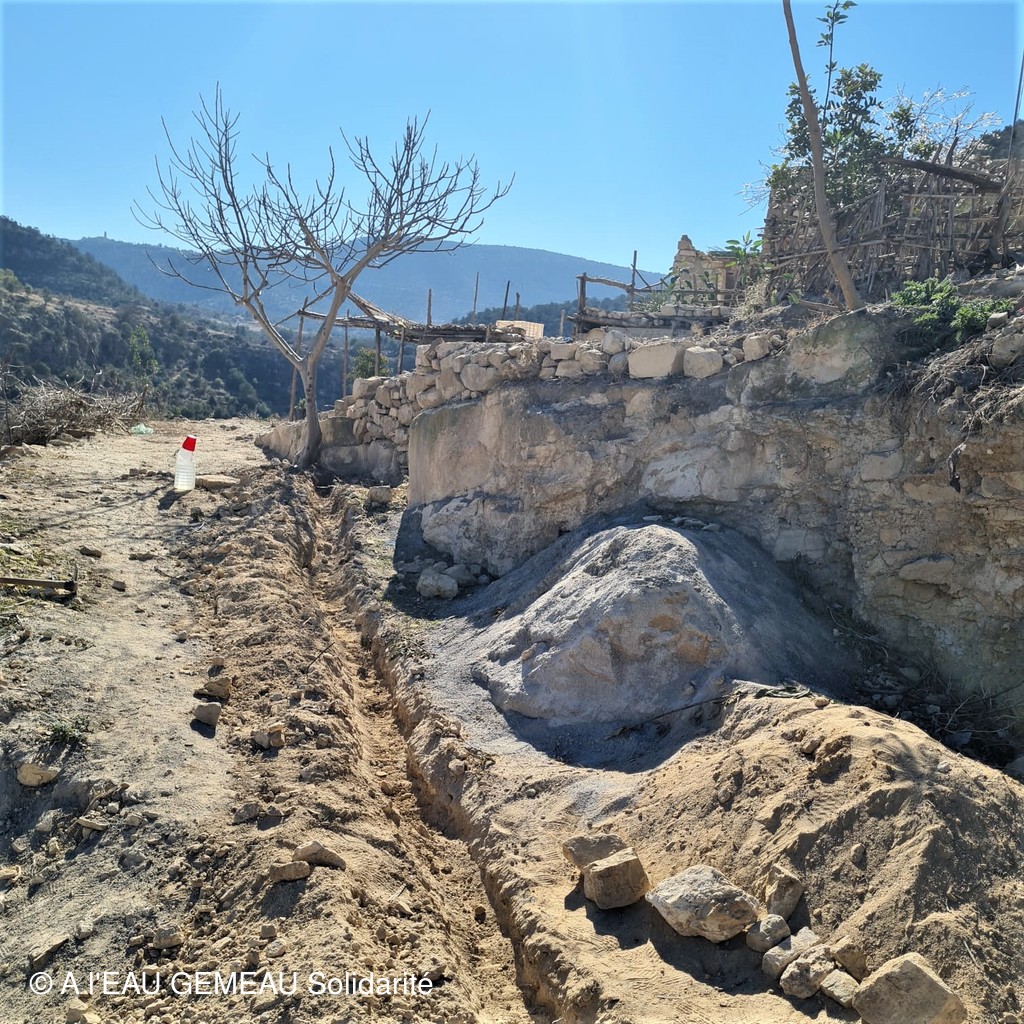

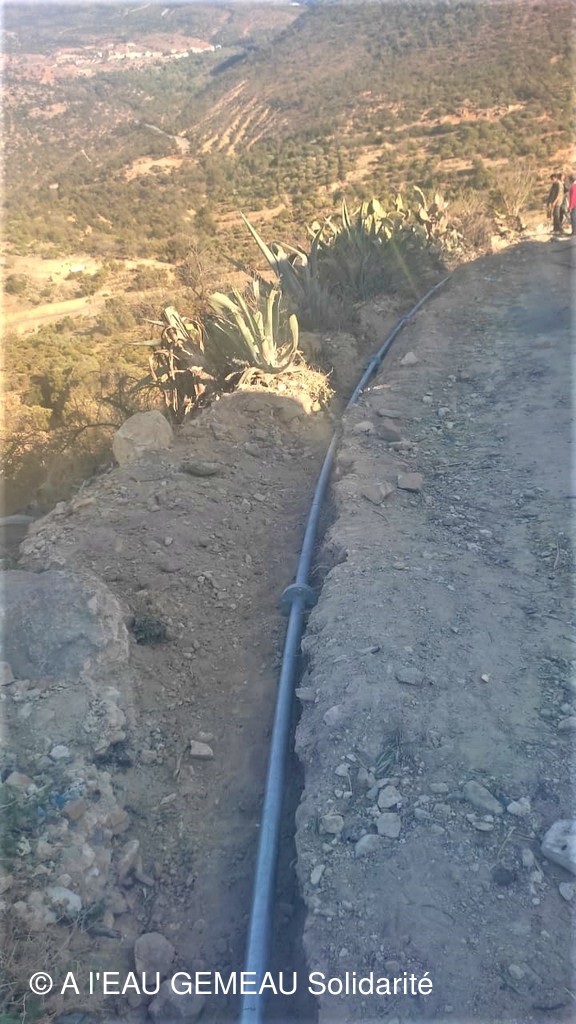

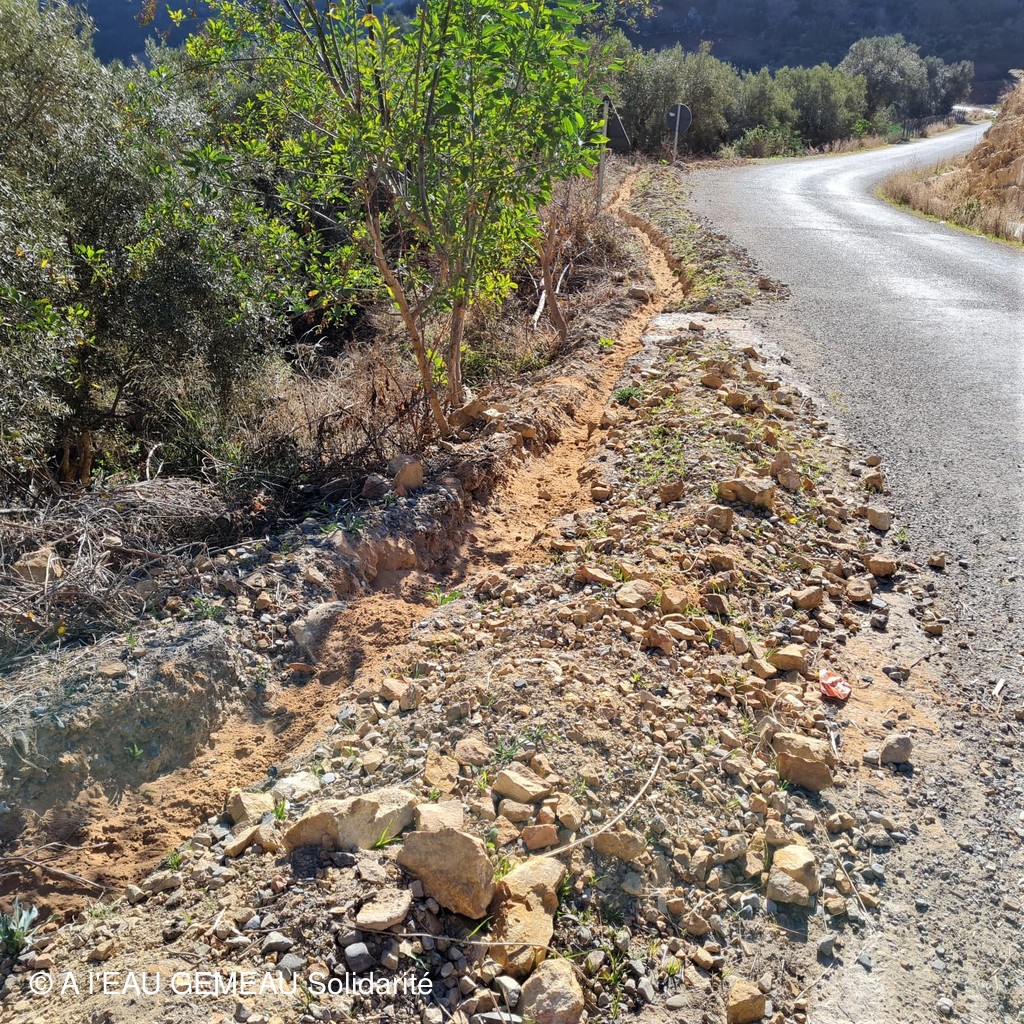

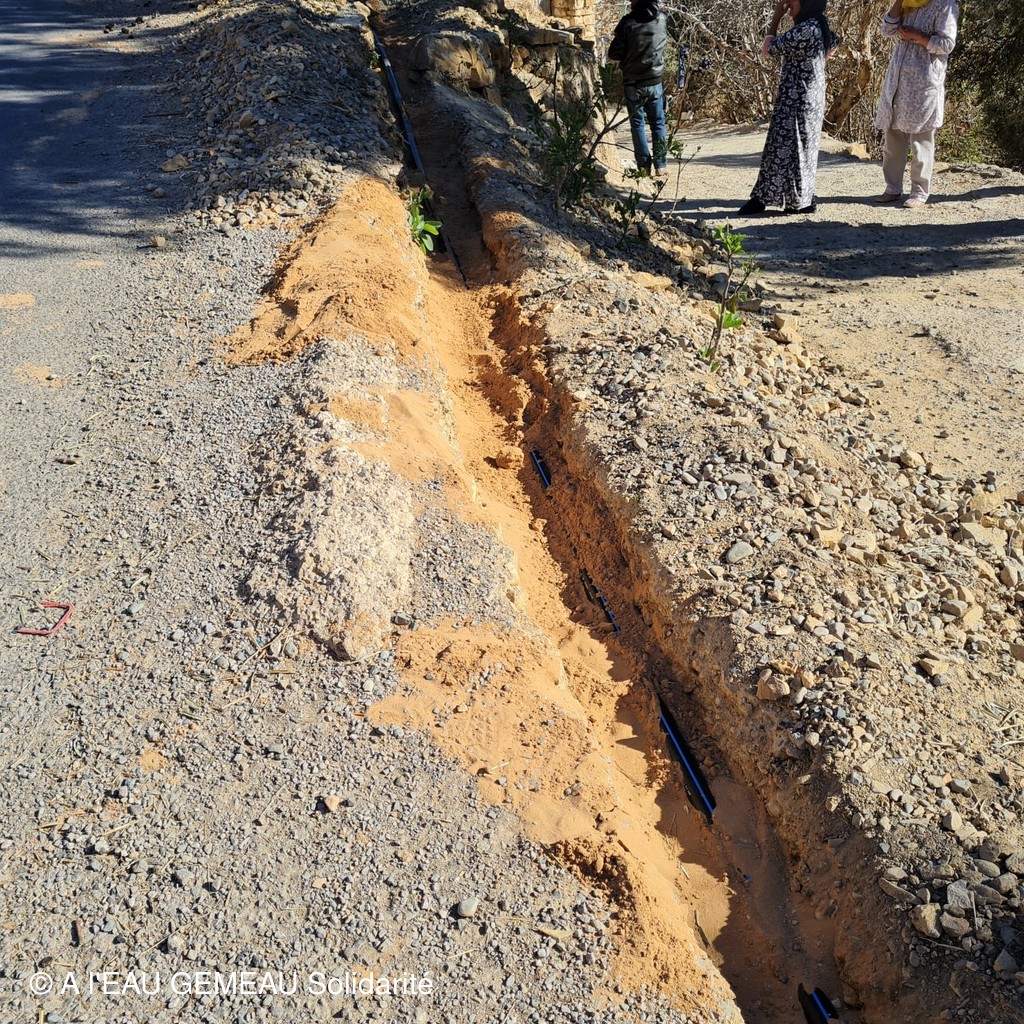

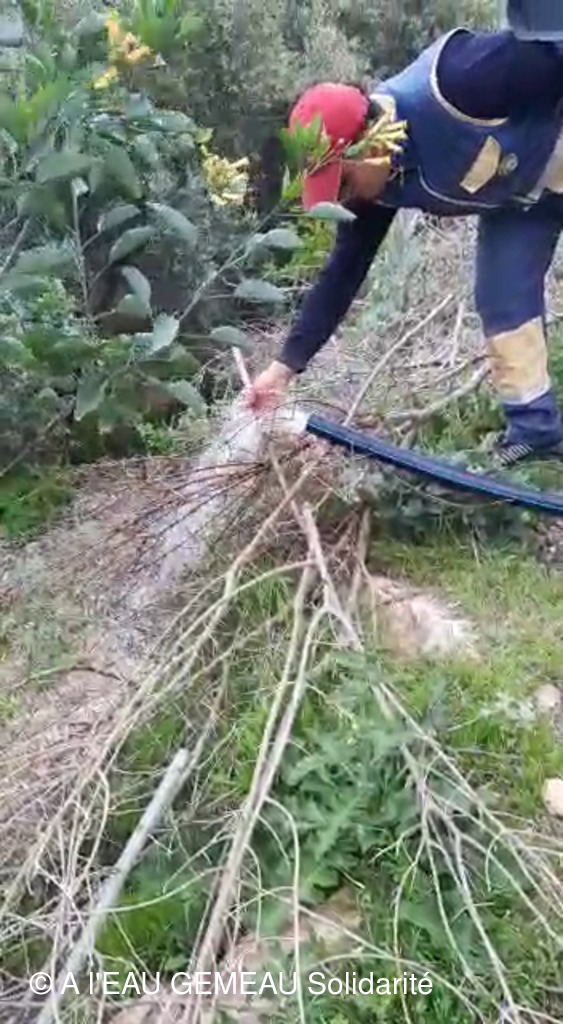

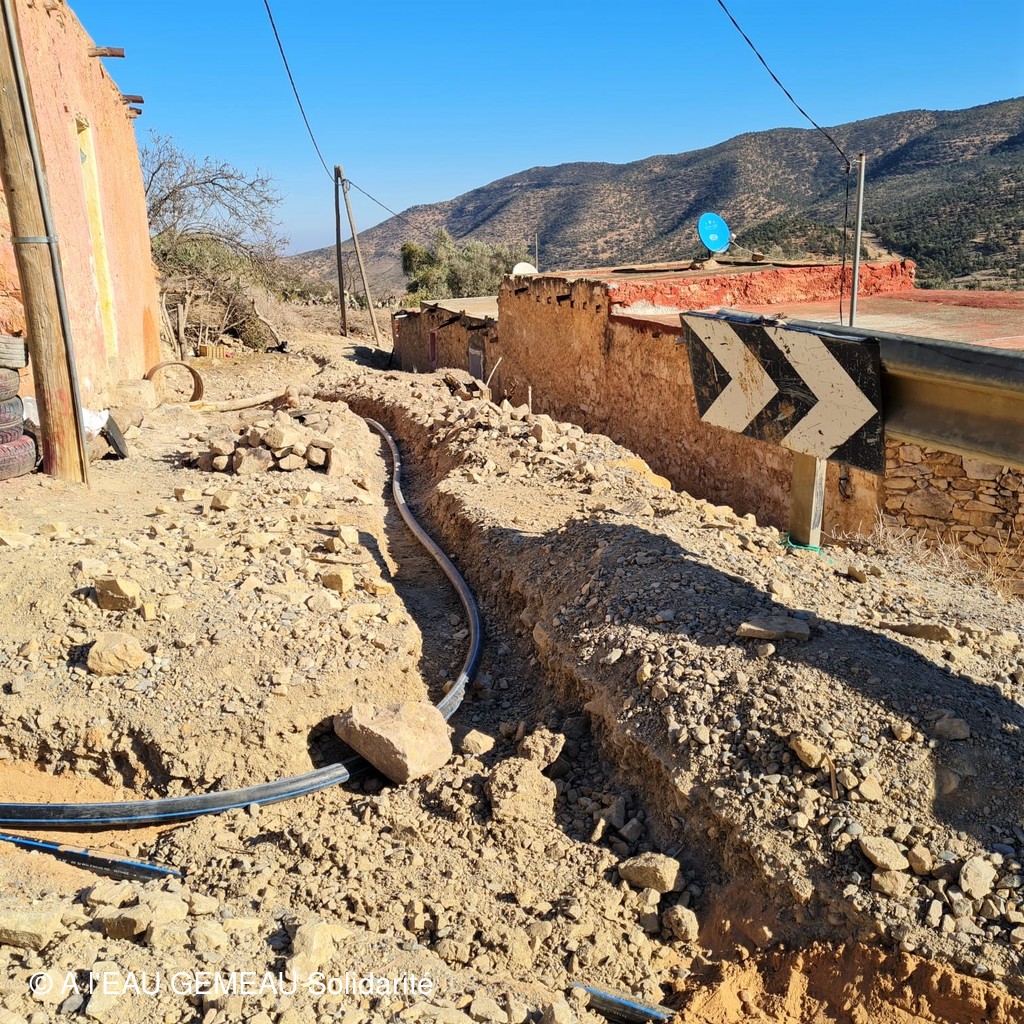

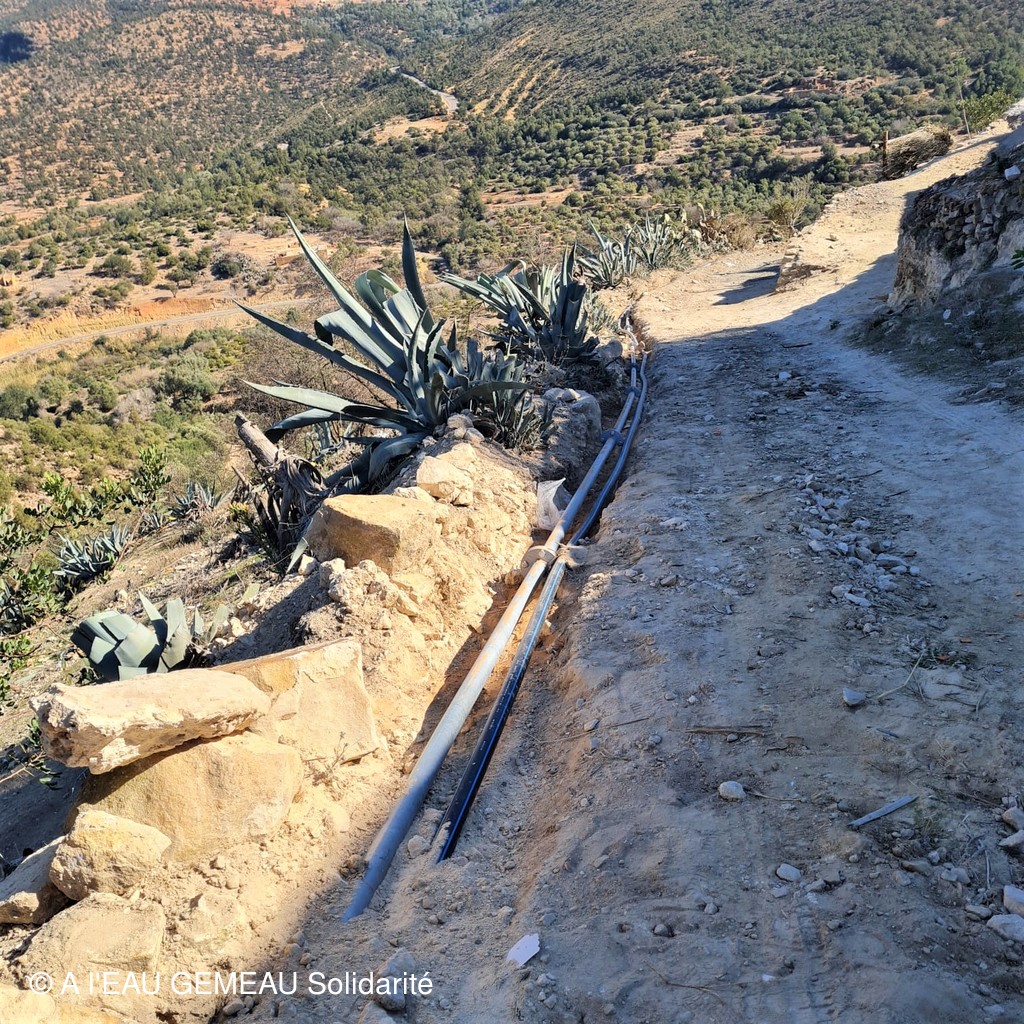

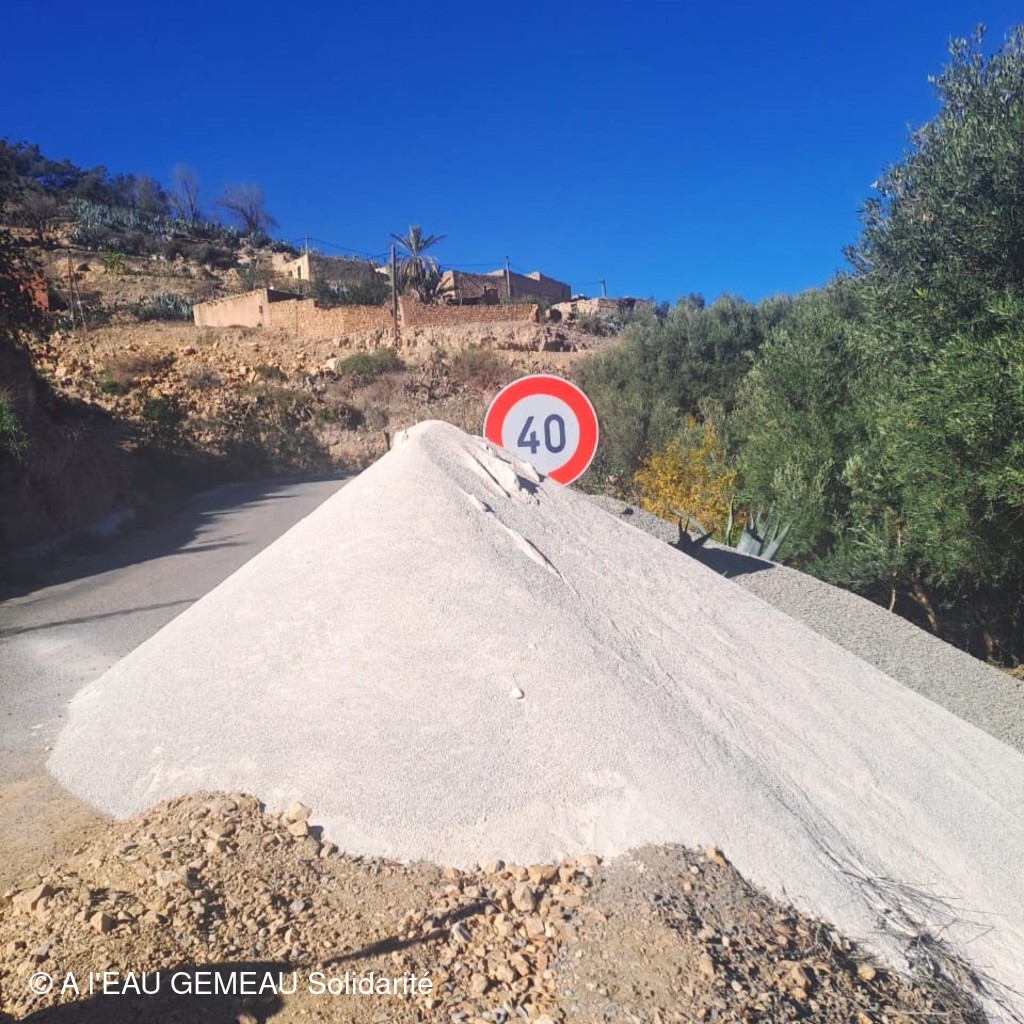

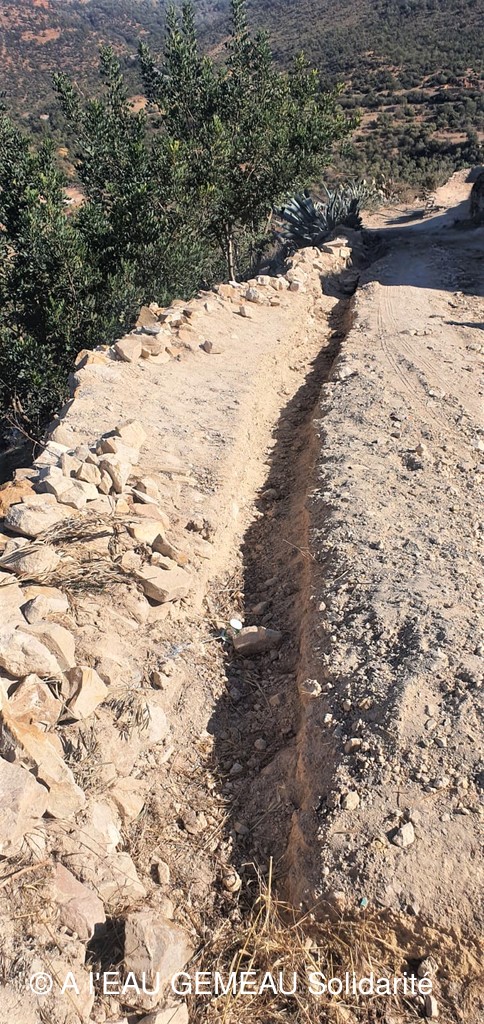

octobre 21: creusement des tranchées

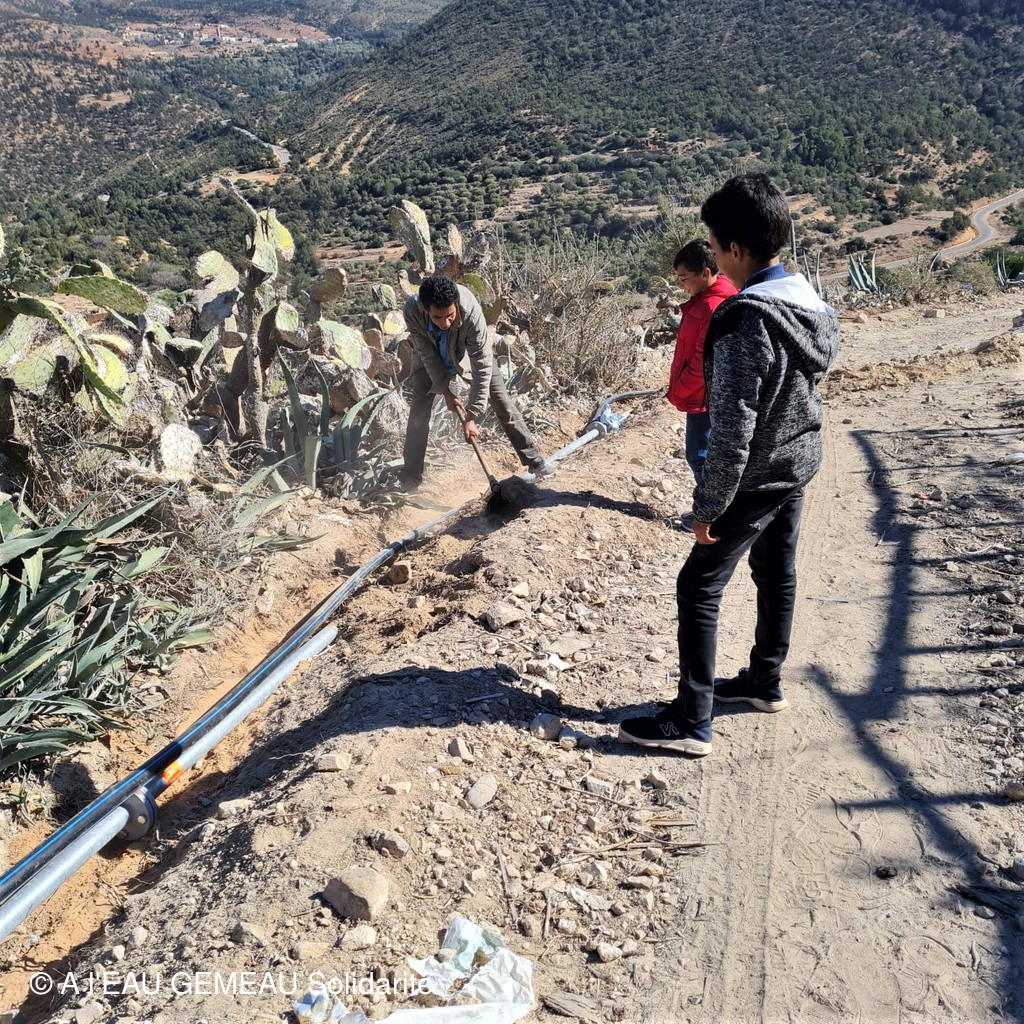

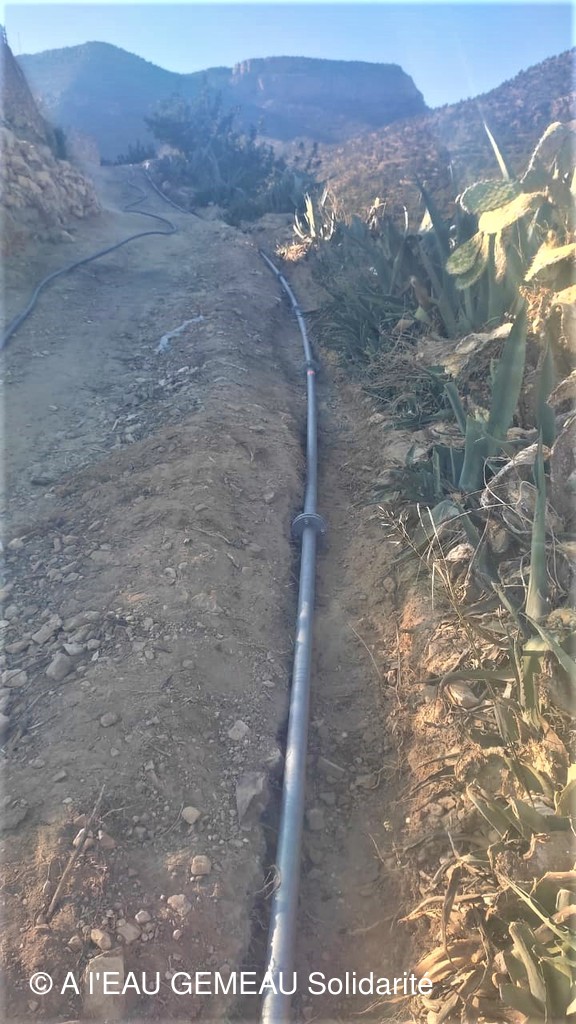

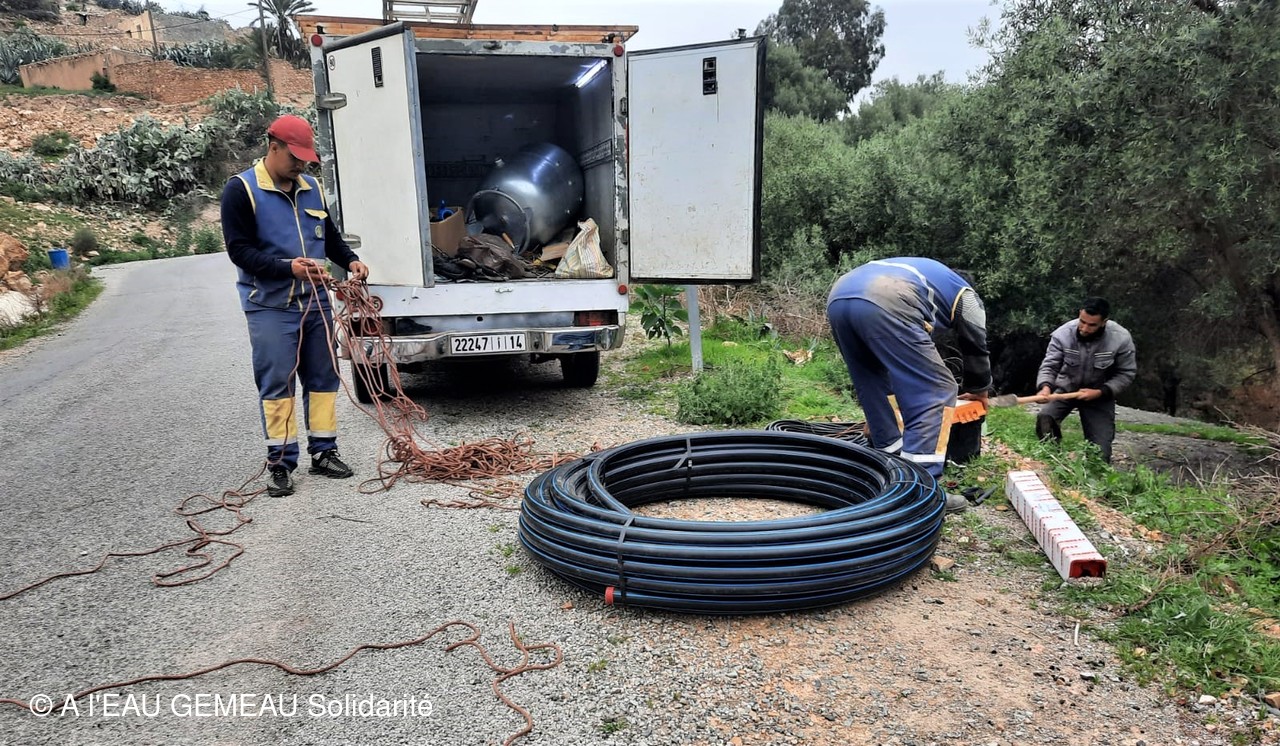

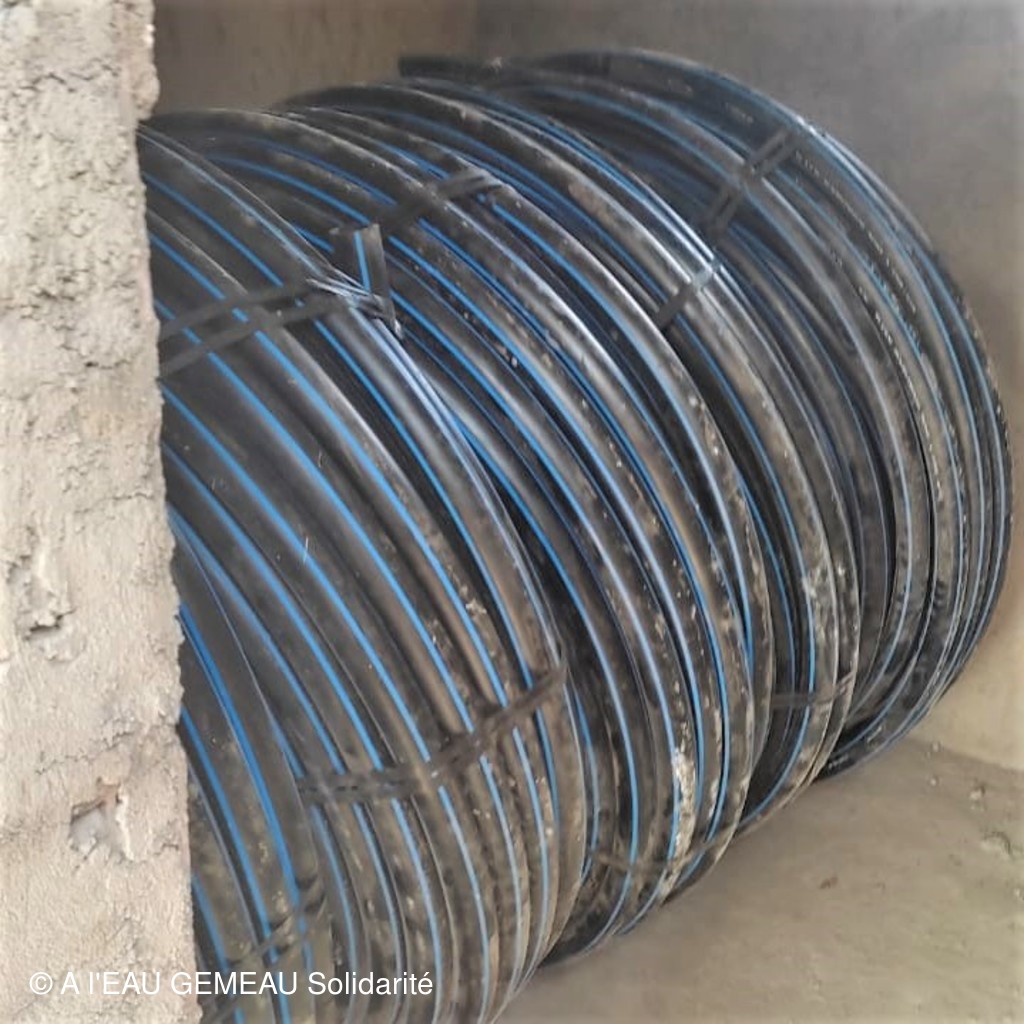

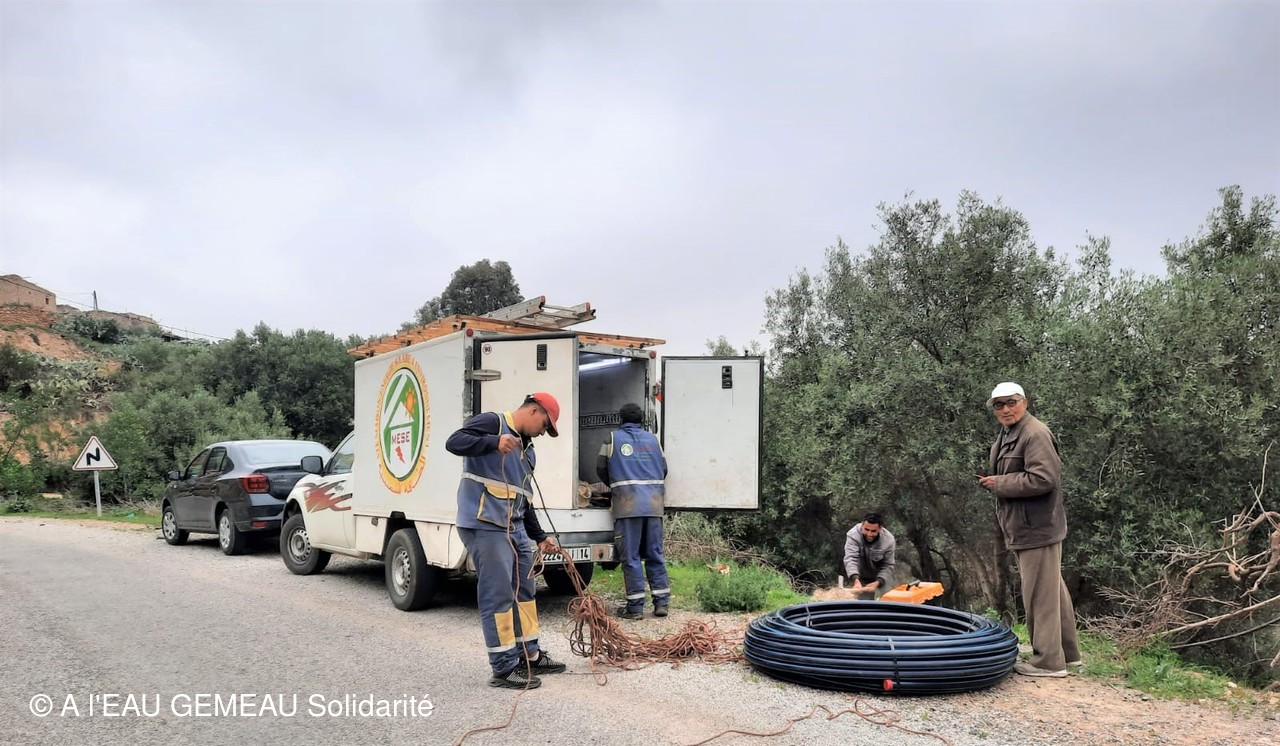

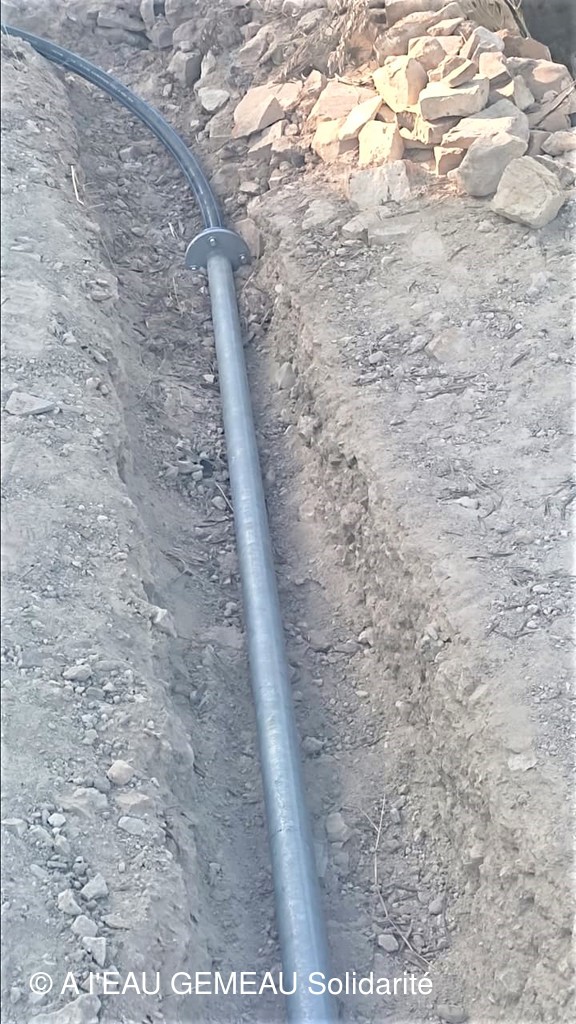

novembre 21: livraison des conduites PEHD

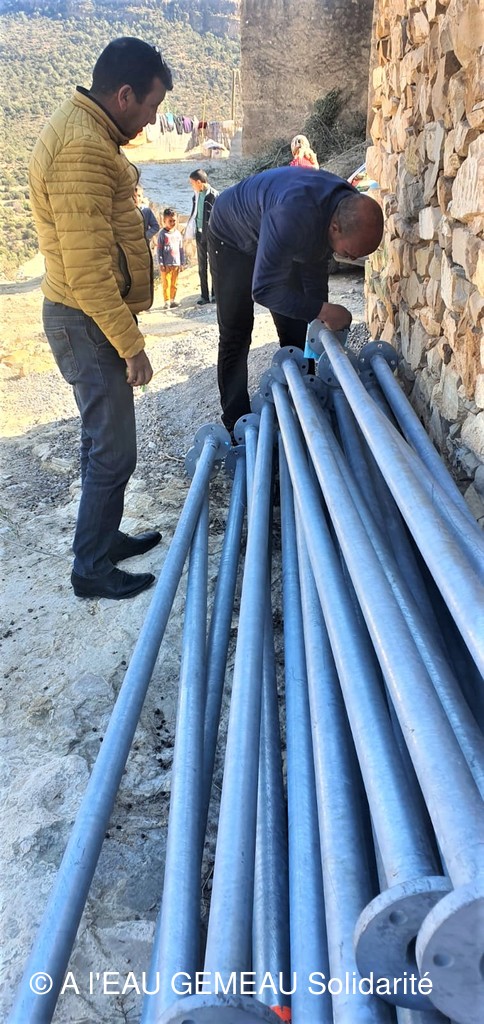

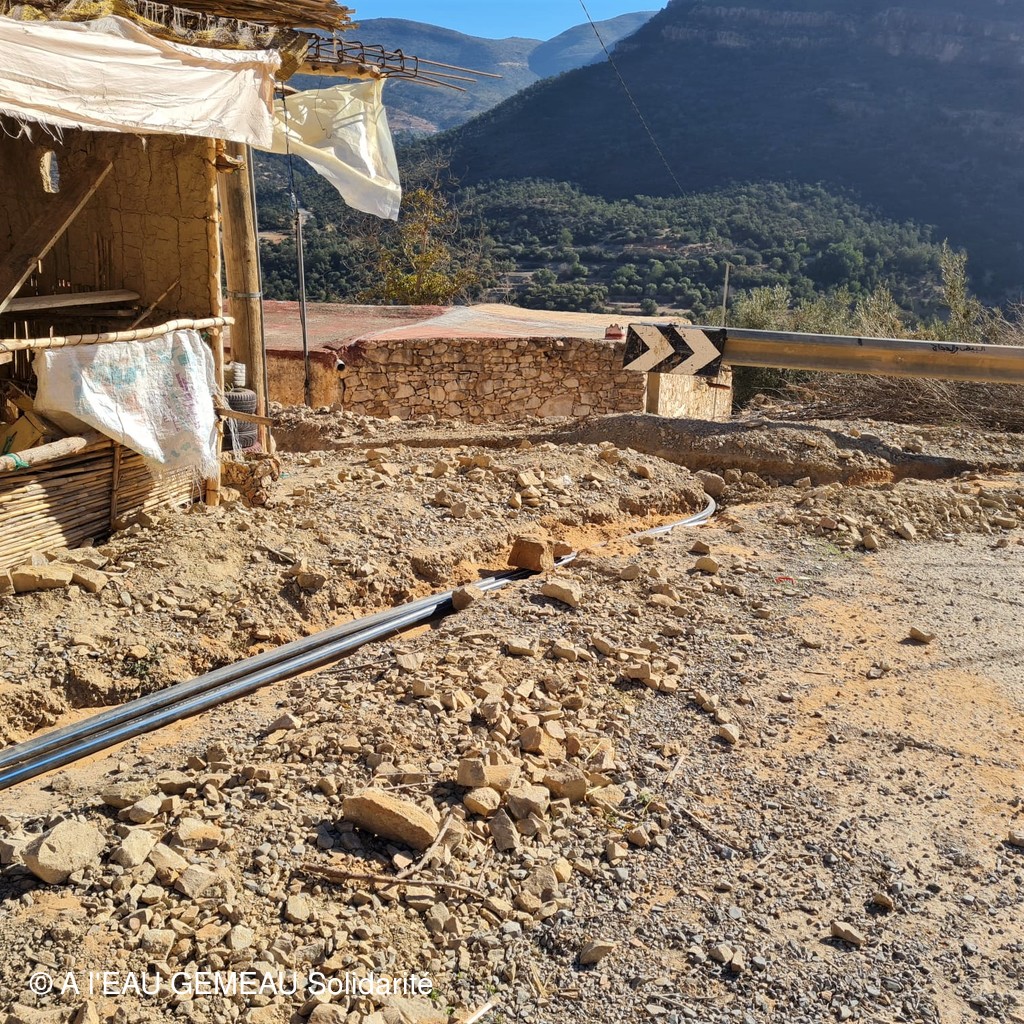

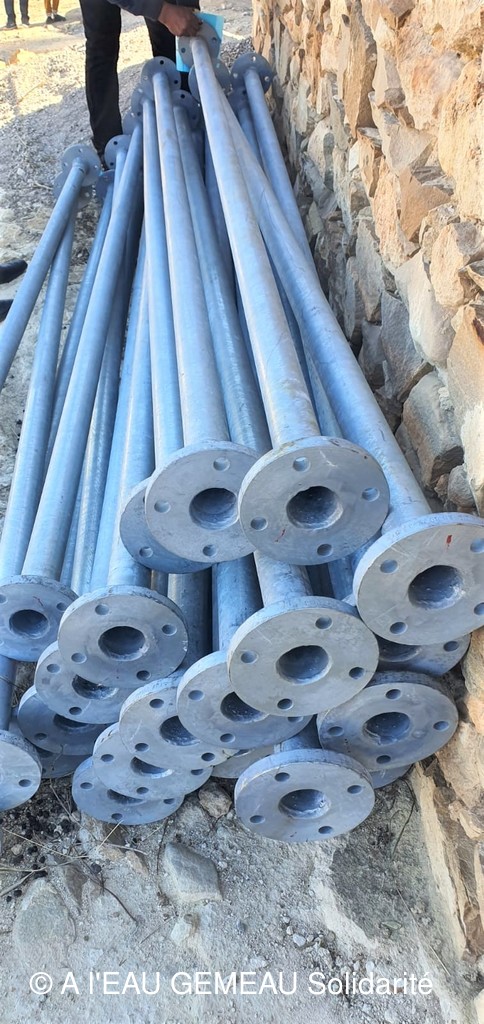

janvier 22: livraison des conduites galvanisées avec du retard sur le planning.

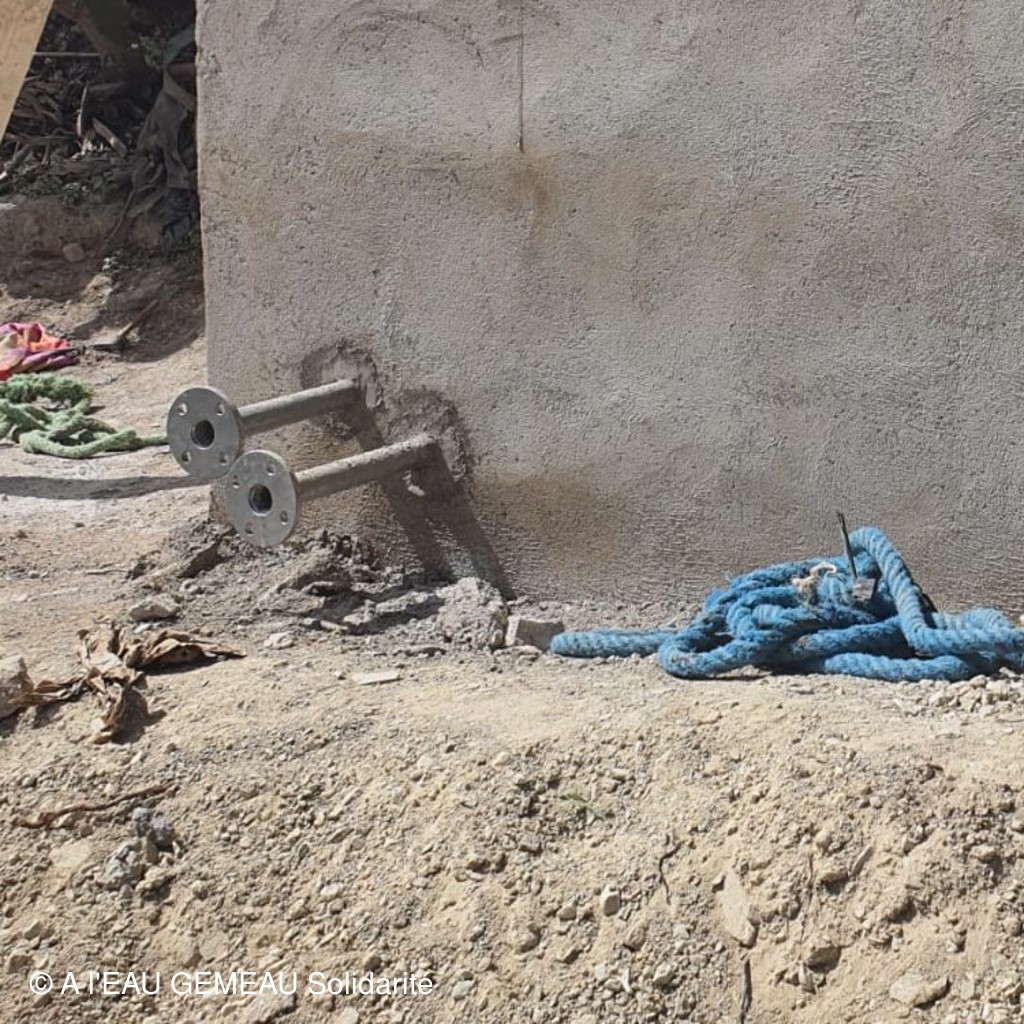

Suivi de la pose de cette conduite de refoulement (le choix des conduites galvanisées a été fait pour plus de sécurité)

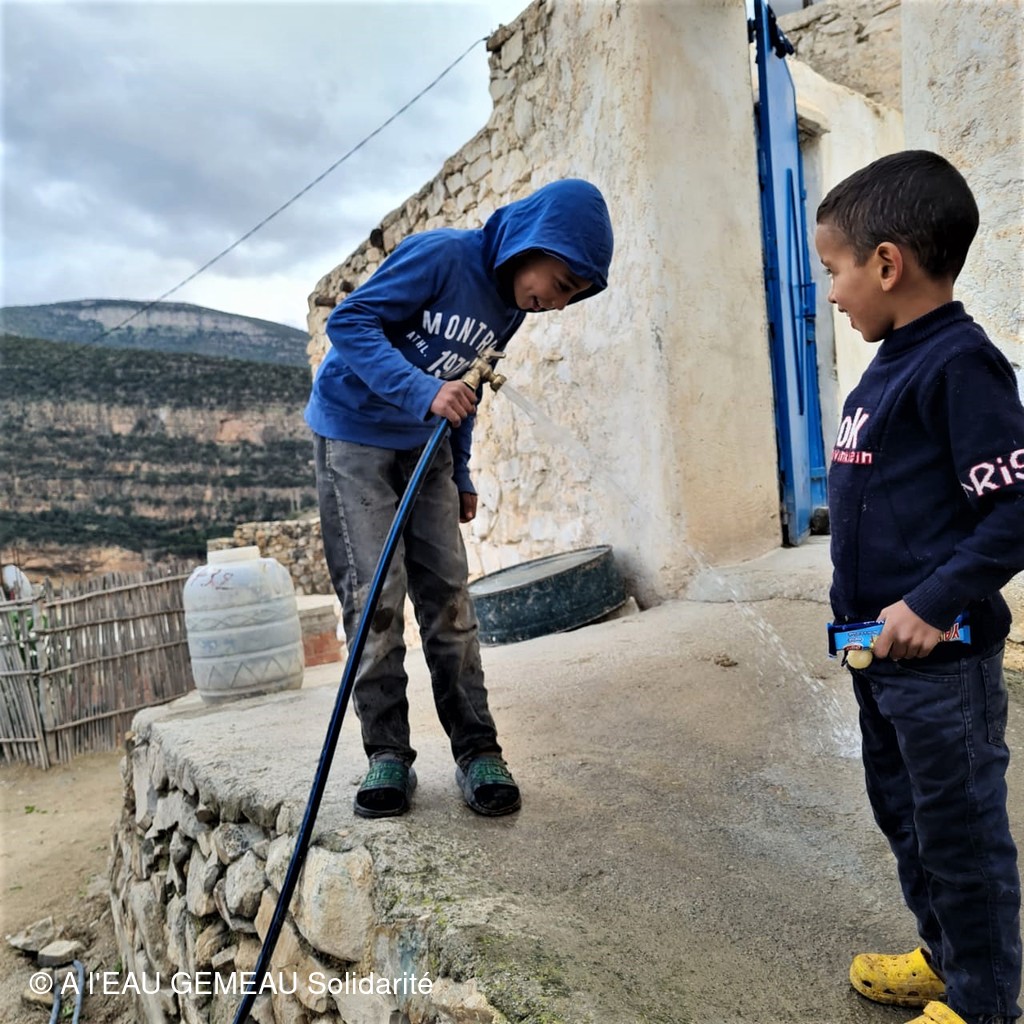

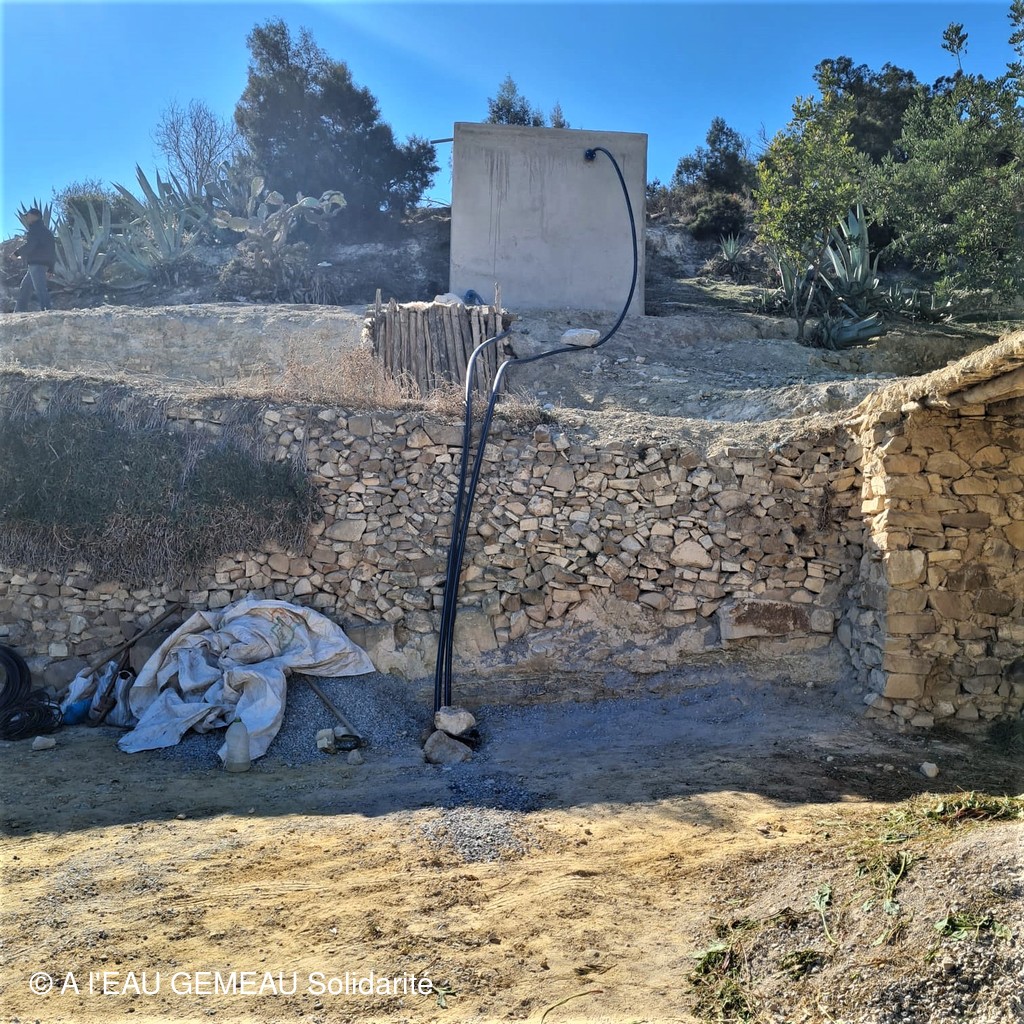

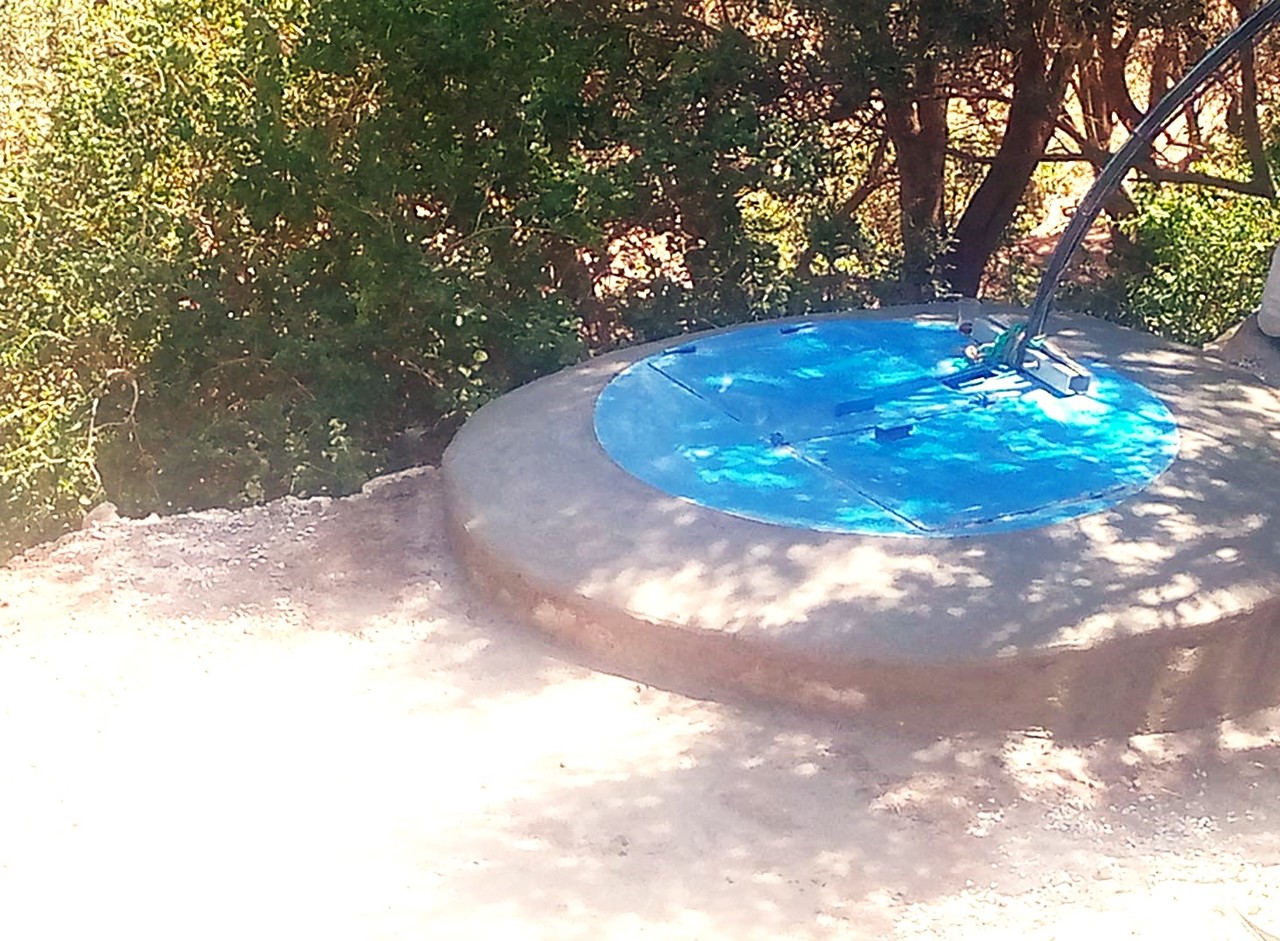

10 mars 22: un an après la première réunion de concertation les robinets se sont ouverts au douar. Après avoir testé le réservoir la semaine dernière, le réseau a pu être mis sous pression.

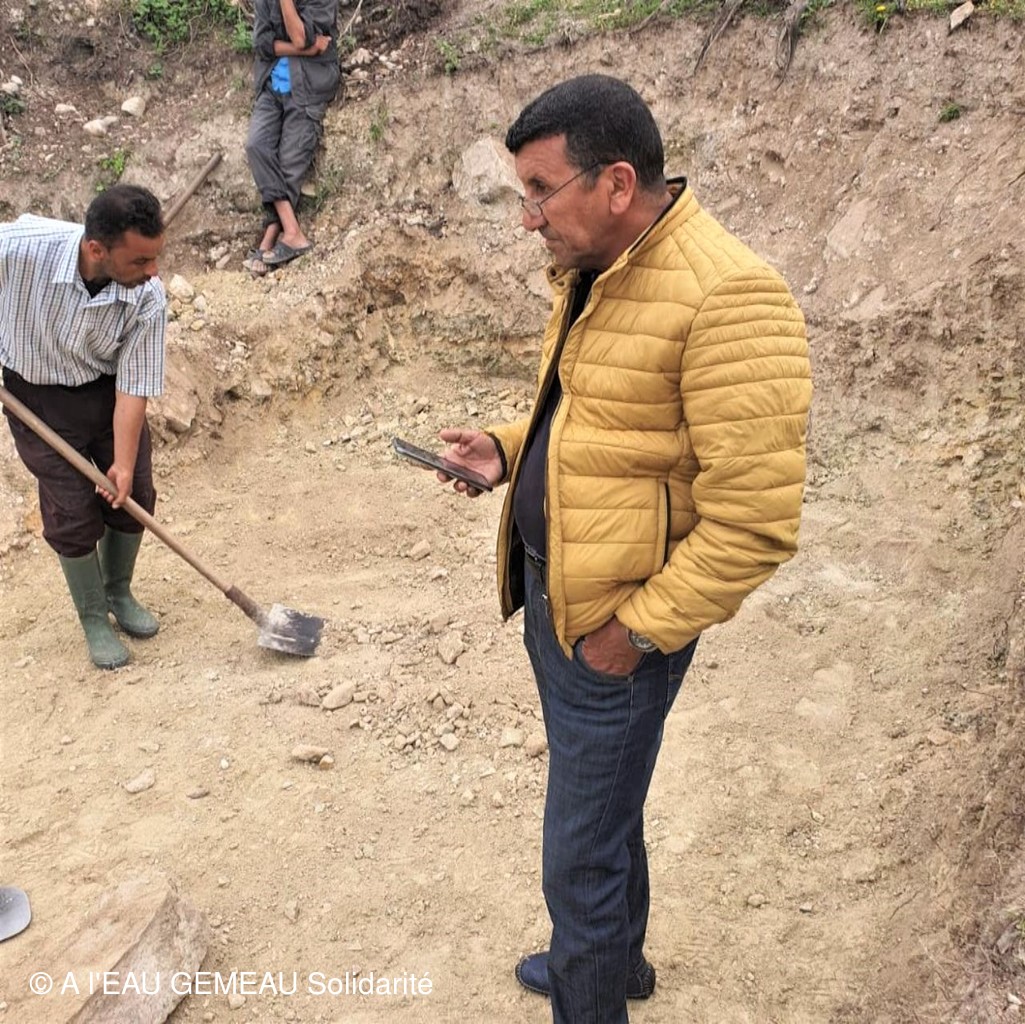

13 juin 22: visite de l'équipe Aleaugemeau. Rencontre avec les habitants, la présidente de l'association des "Amis d'Aklim" qui suit les travaux depuis le départ, et Abdel le technicien du Conseil Provincial de Berkane

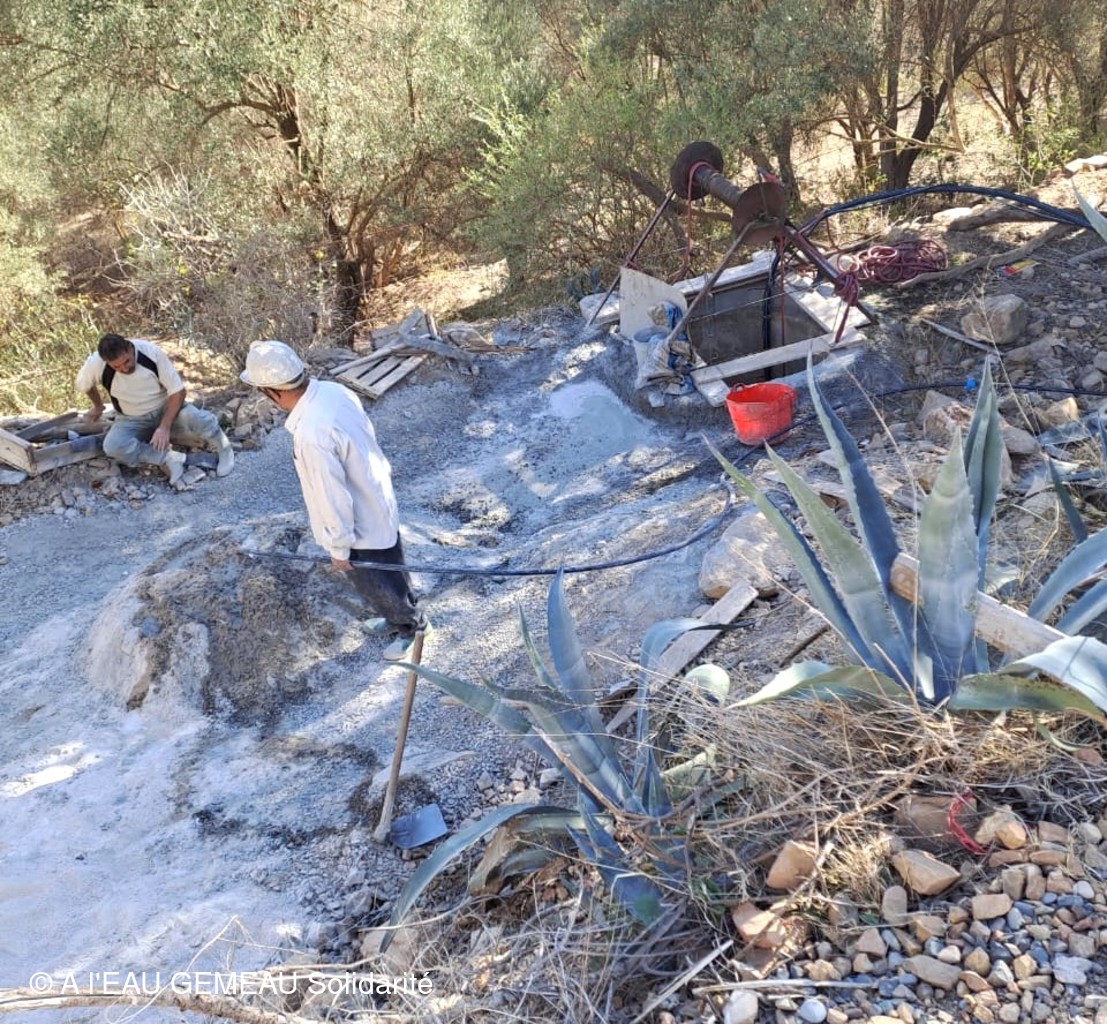

septembre 23: Le Conseil Provincial de Berkane a lancé un appel d'offre pour la réhabilitation du puits et sa mise en sécurité.

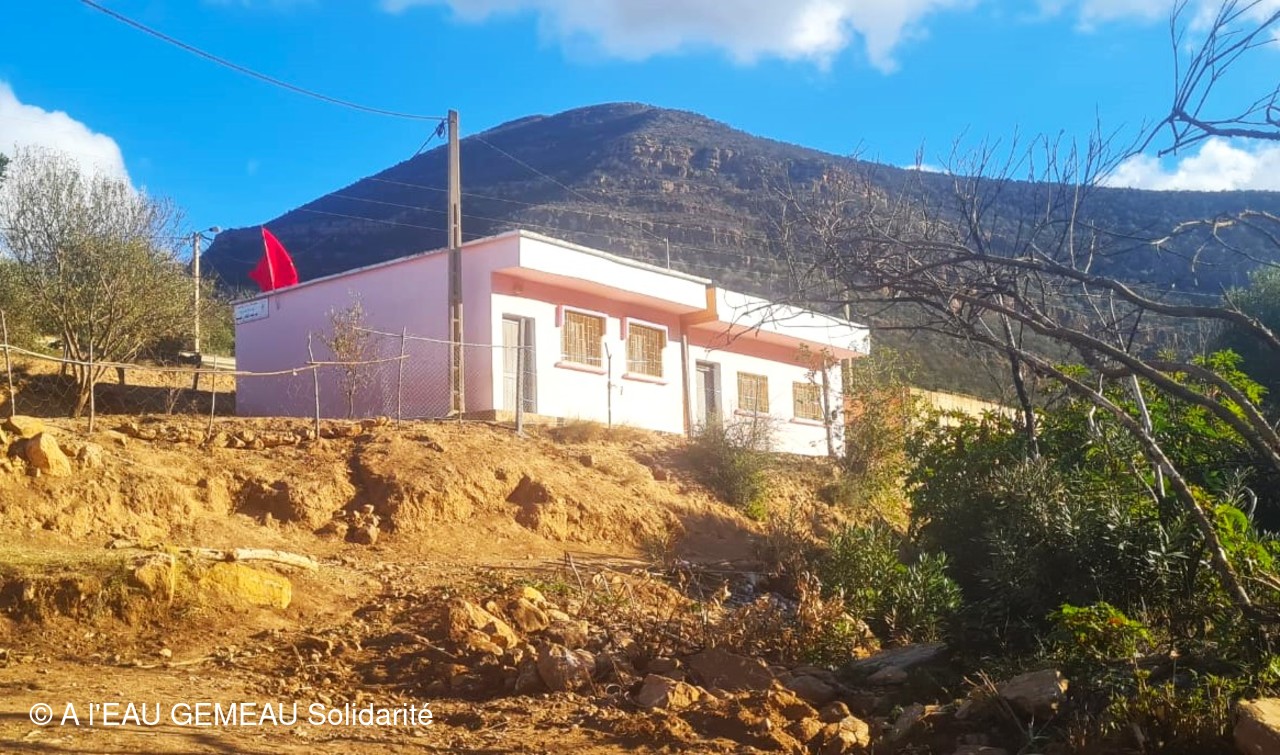

novembre 23: une extension du réseau est envisagée pour apporter l'eau à une école voisine ainsi qu'à deux maisons isolées.

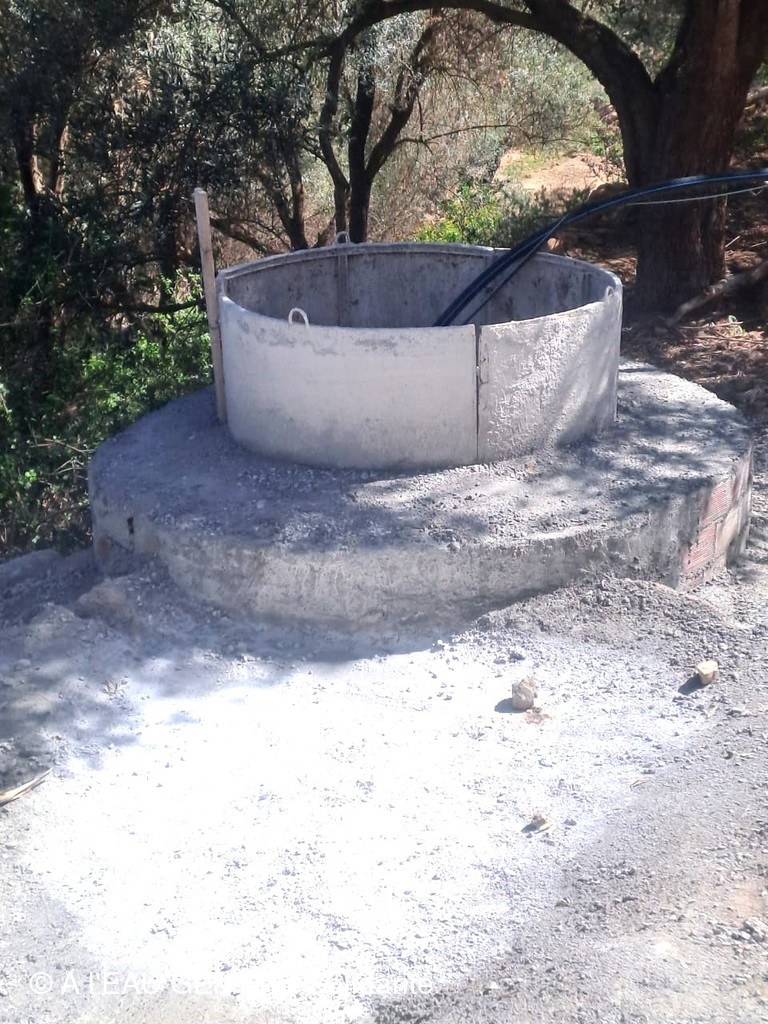

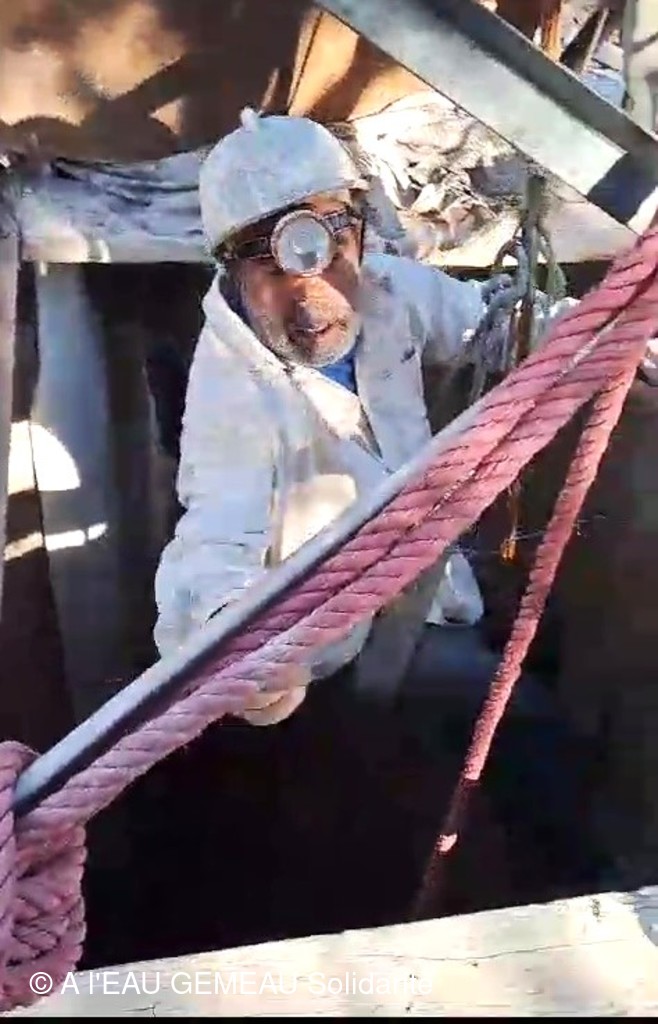

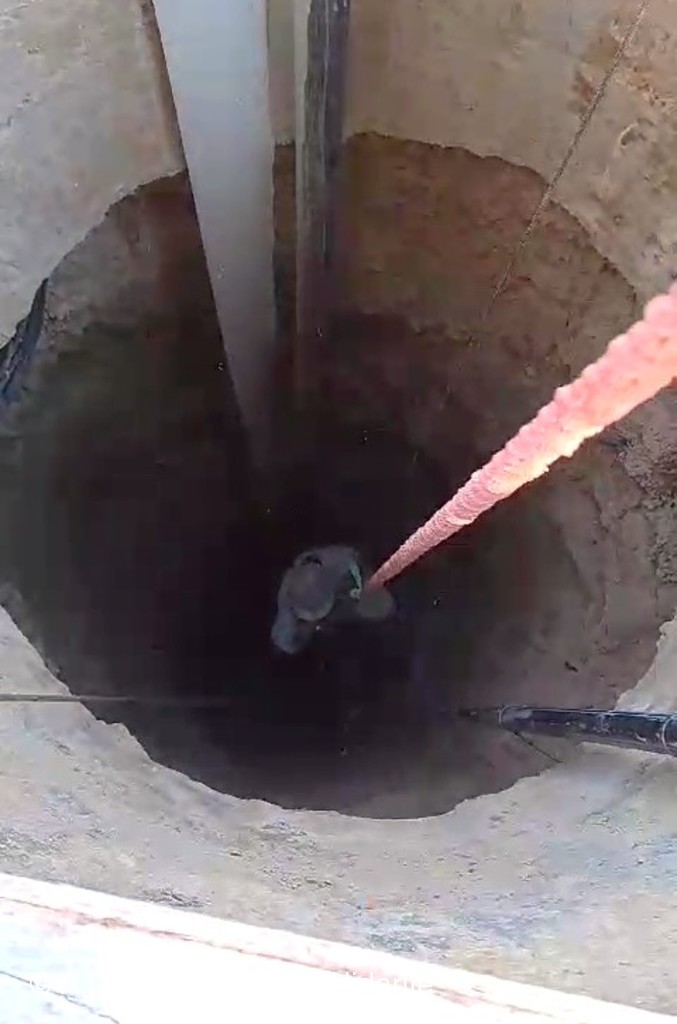

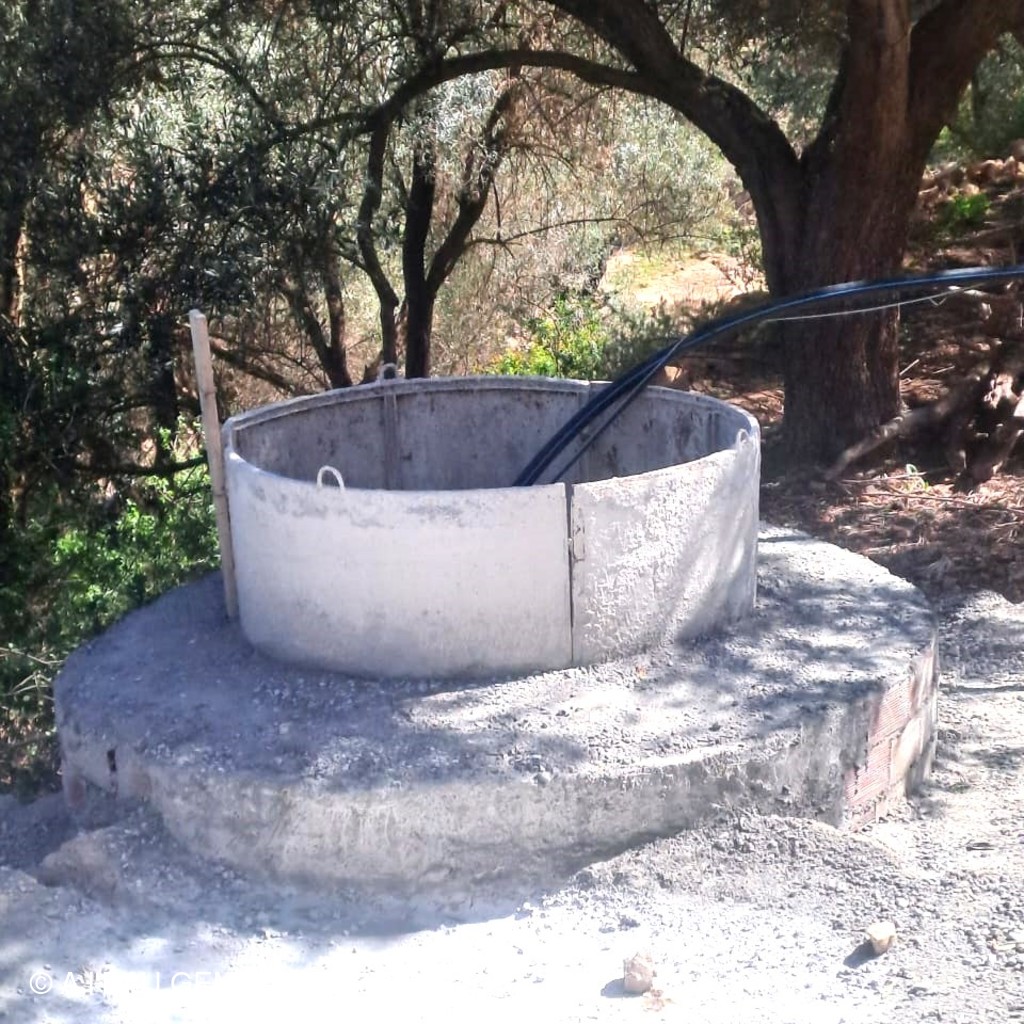

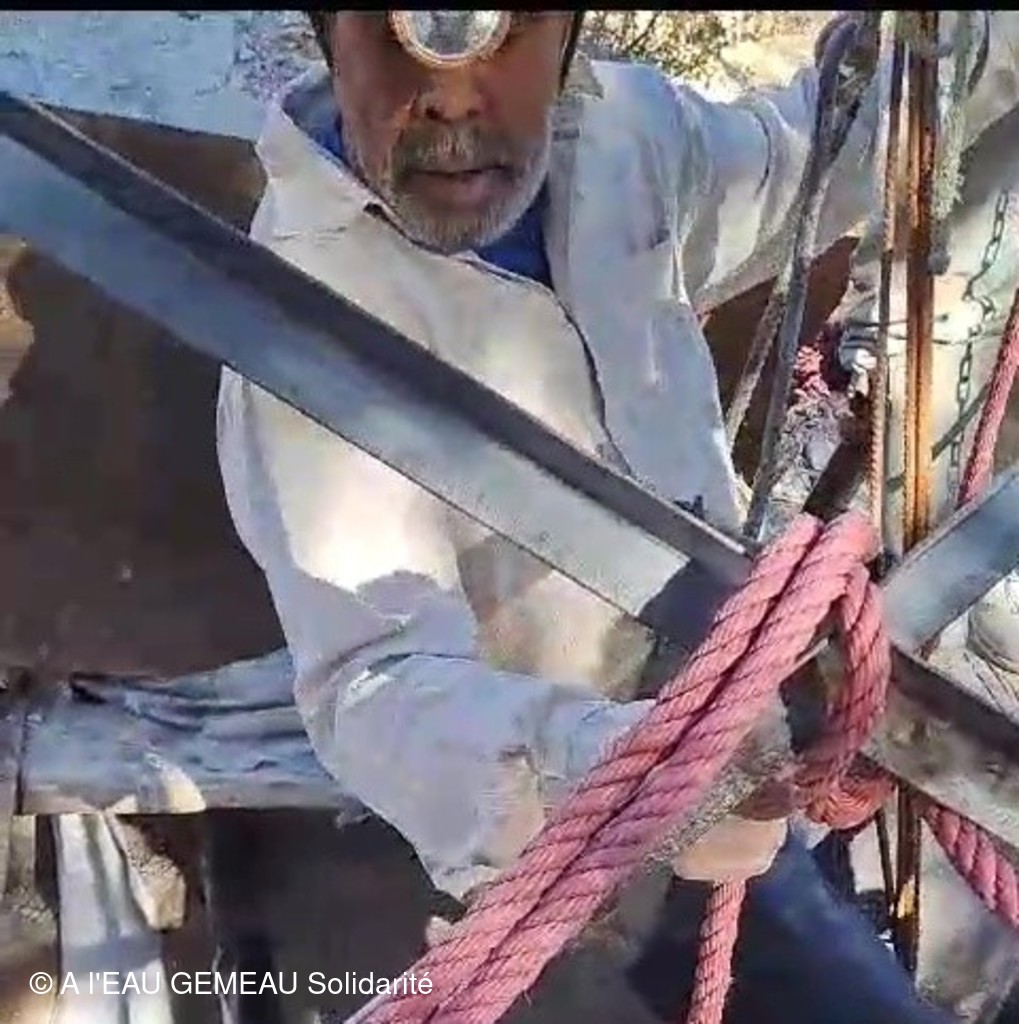

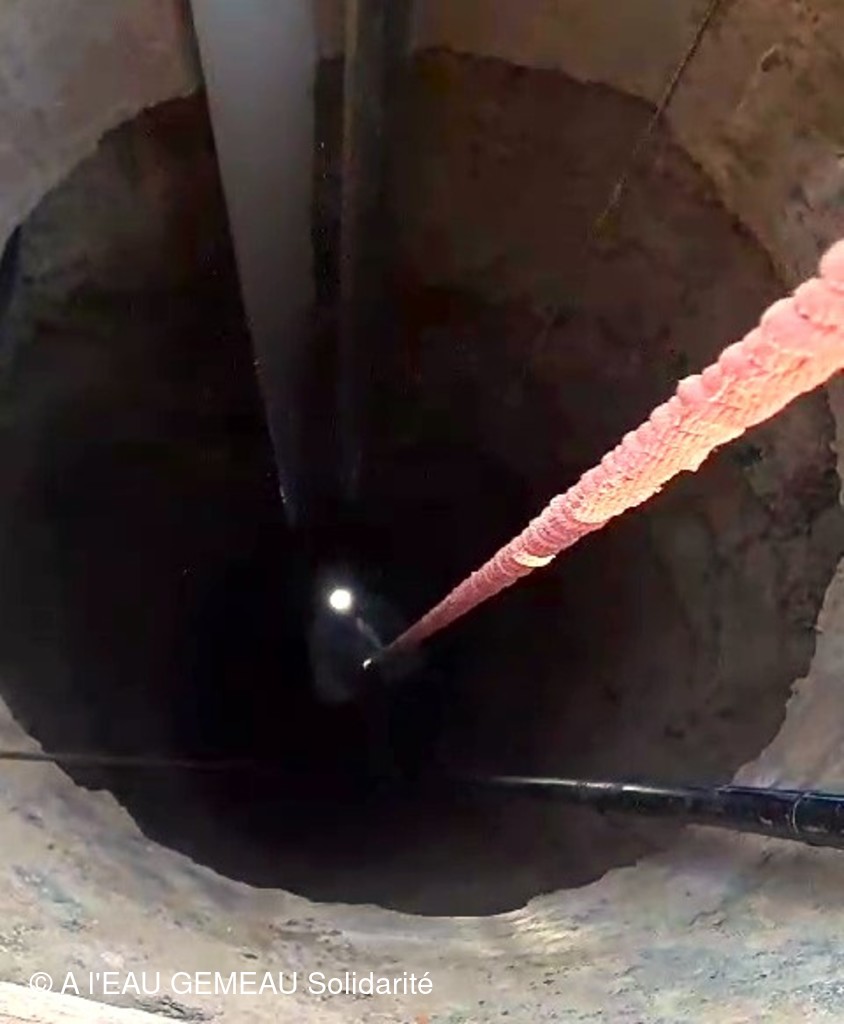

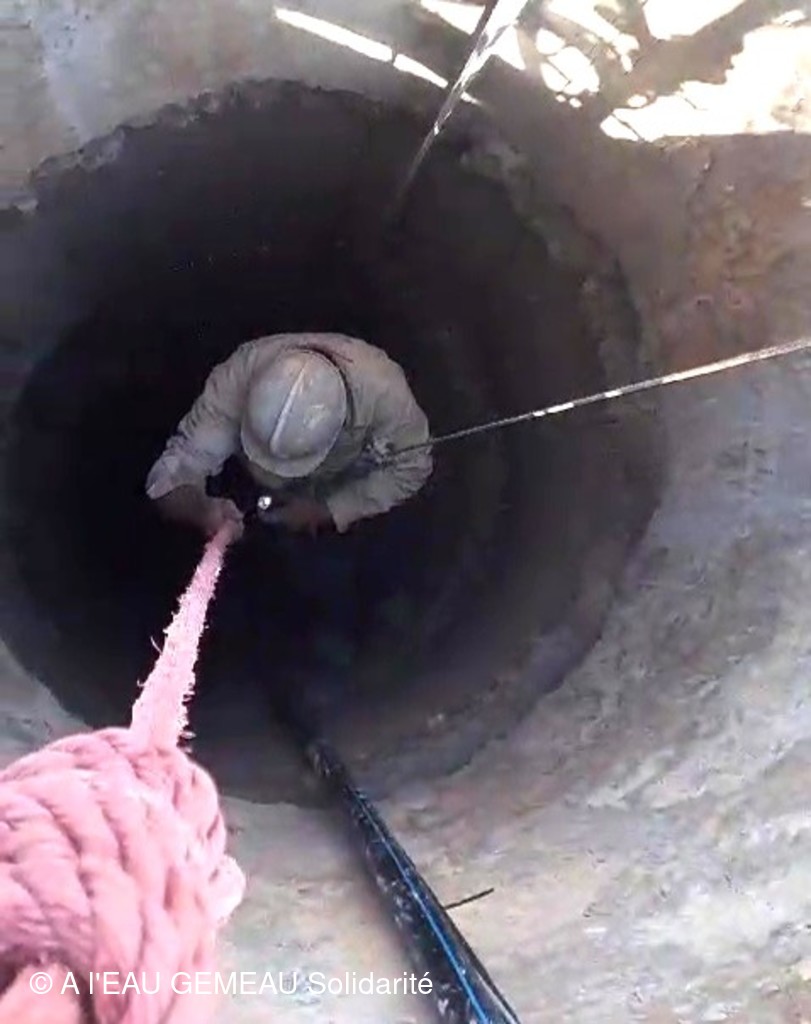

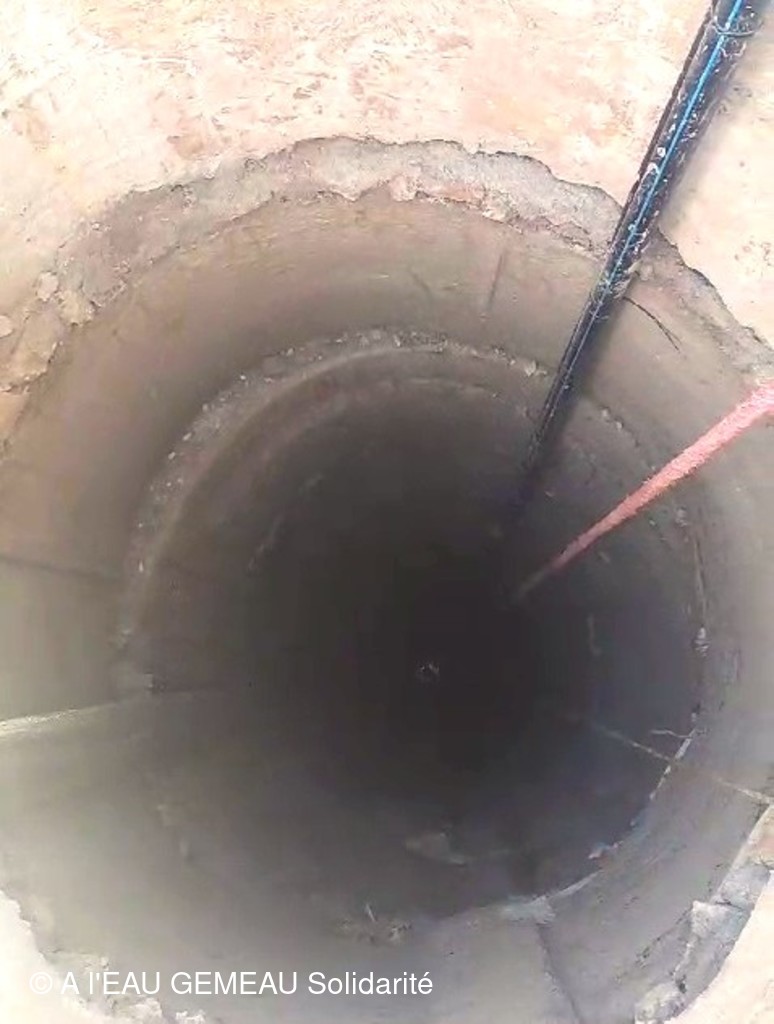

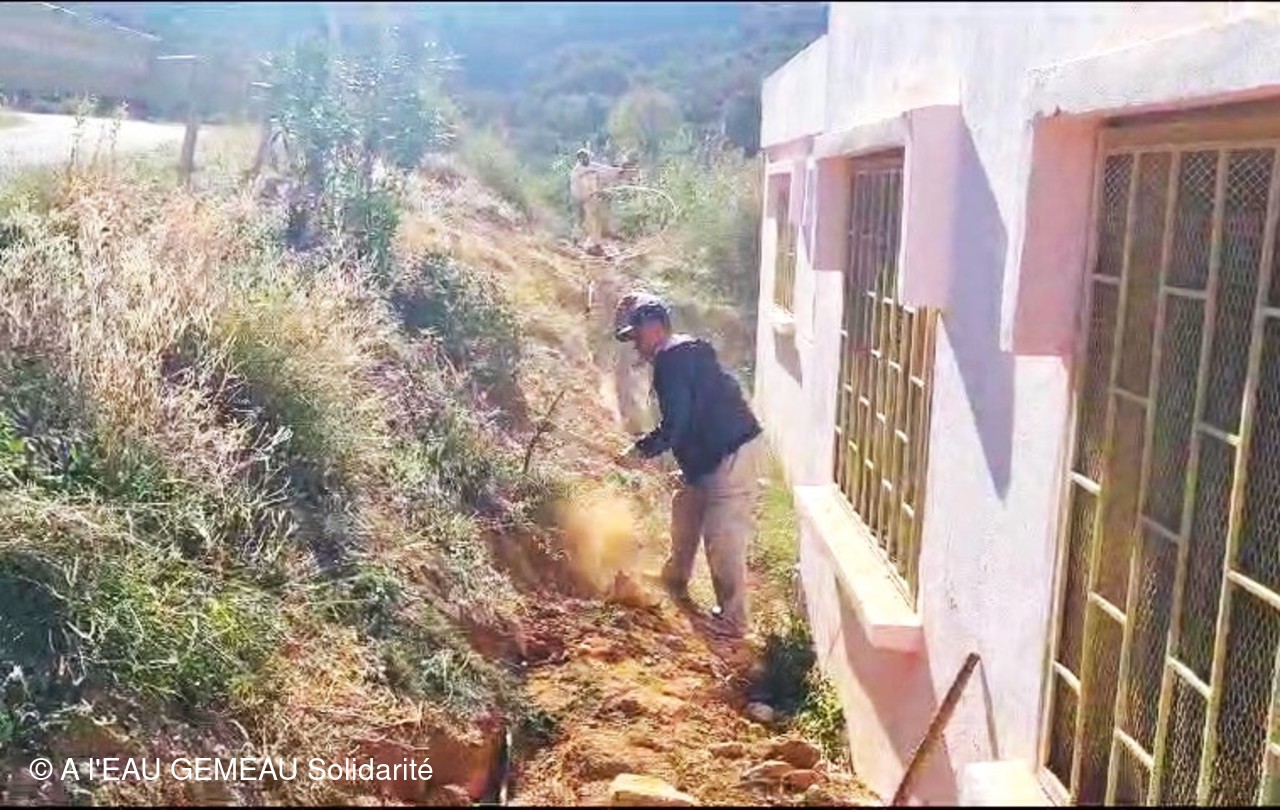

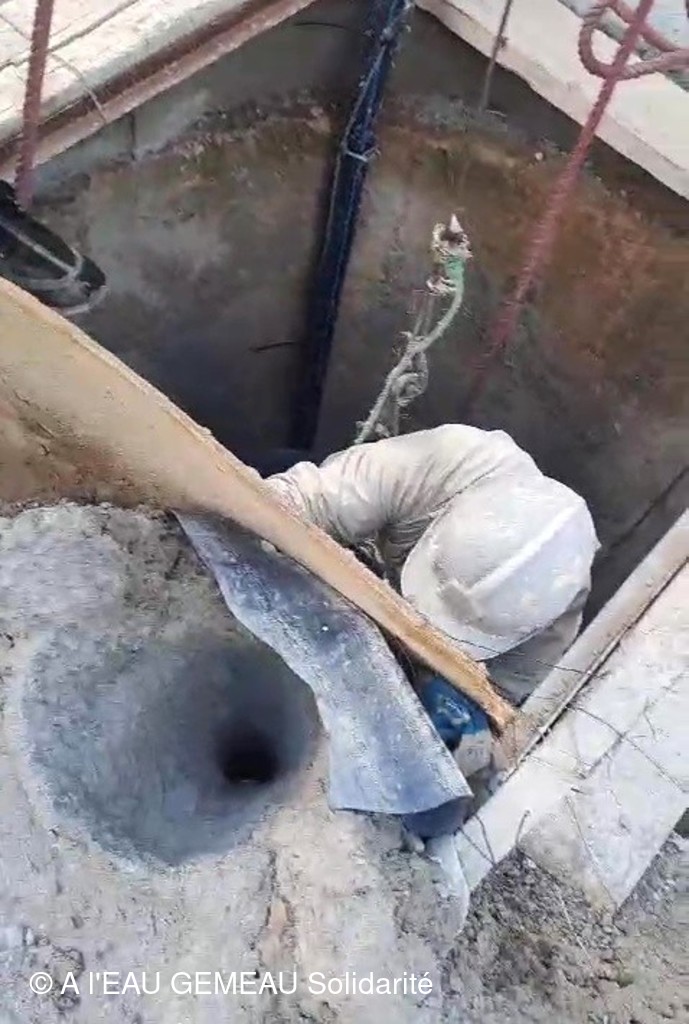

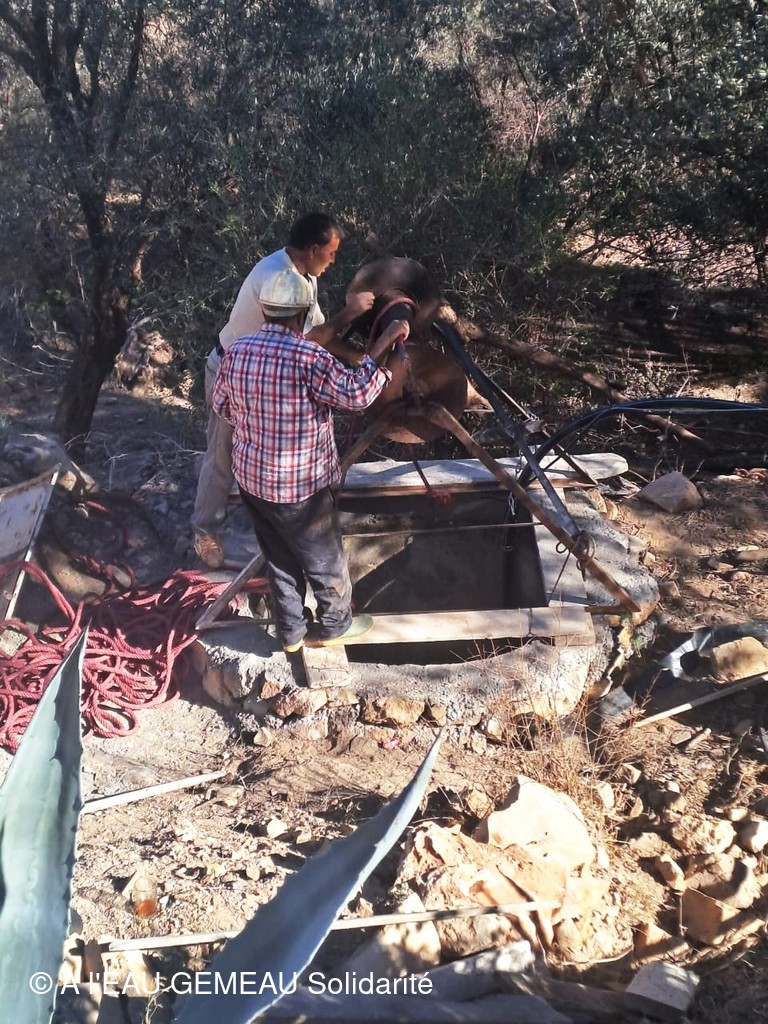

décembre 23 - janvier 2024: les travaux concernant le puits sont lancés en toute fin d'année: cuvelage, approfondissement et accès sécurisés.

février 2024: les travaux de sécurisation du puits s'achèvent.
